施工中案件WORK IN PROGRESS
令和8年度 東海環状養老海津整備工事
- 施工場所
- 岐阜県養老郡養老町~海津市南濃町
- 工期
- 令和8年6月19日~令和9年2月26日
- 工事内容
-
道路改良(養老海津地区)
道路土工1式 舗装工1式 擁壁工1式 カルバート工1式 排水構造物工1式
構造物撤去工1式 除草工1式 仮設工1式 作業ヤード整備工1式道路維持(一色地区)
除草工1式 仮設工1式道路改良(上野河戸地区)
道路土工1式 構造物撤去工1式 仮設工1式
令和8年8月末
養老海津工区、一色工区の除草工が完了しました。上野河戸工区の除草作業を進め、構造物撤去工を進めて行きます。
9月には2回目の除草作業を進めて行きます。
養老海津工区、一色工区の除草工が完了しました。上野河戸工区の除草作業を進め、構造物撤去工を進めて行きます。
9月には2回目の除草作業を進めて行きます。

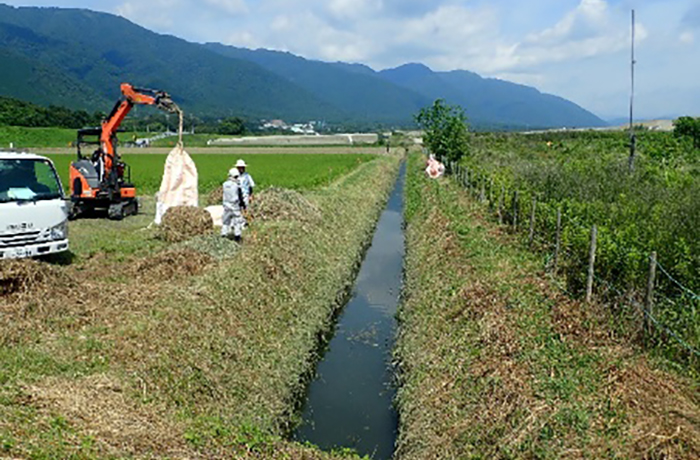

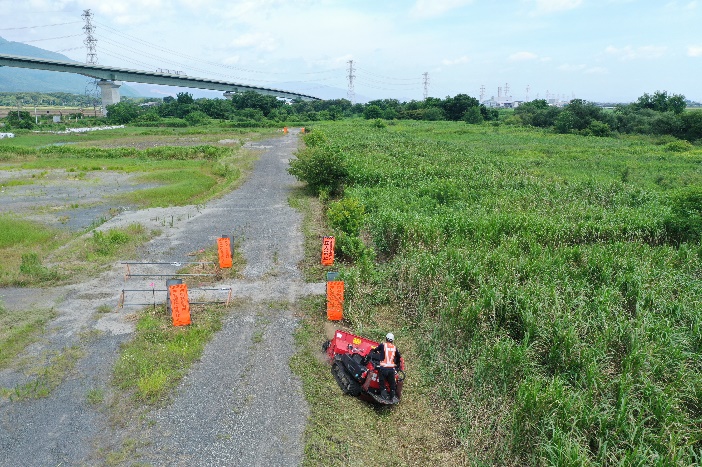

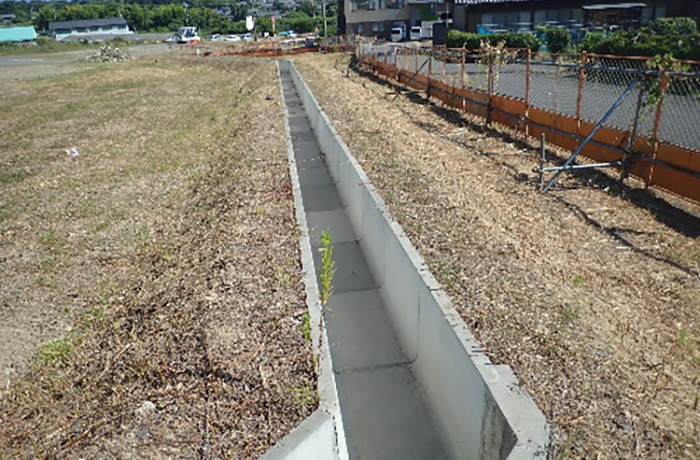

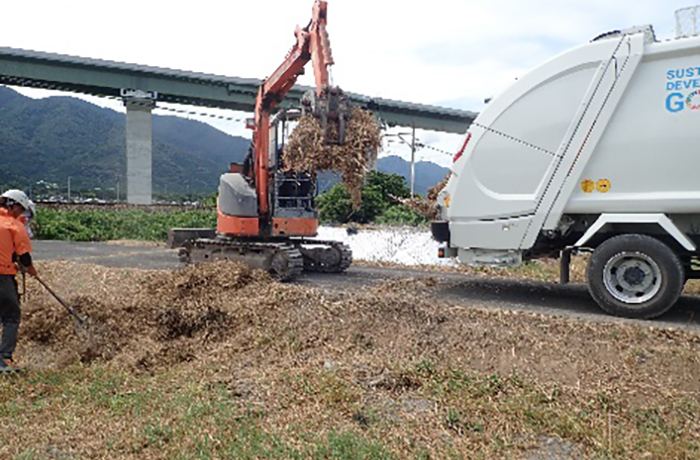

8月中旬をもって養老工区、志津新田工区、一色工区の1回目の除草作業を完了しました。
上野河戸工区の除草作業に着手。構造物撤去を進めて行きます。

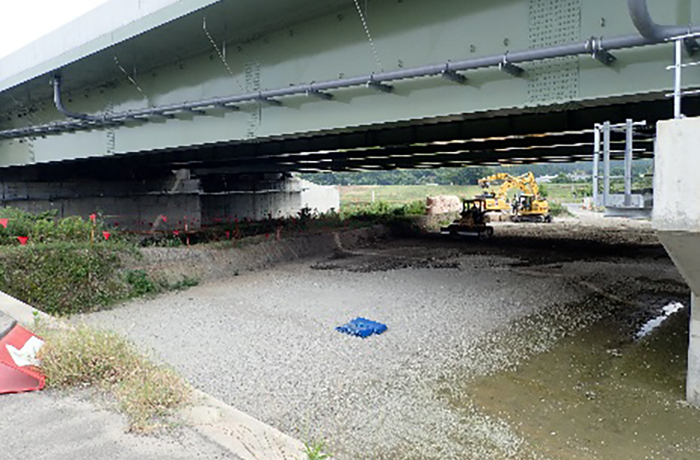

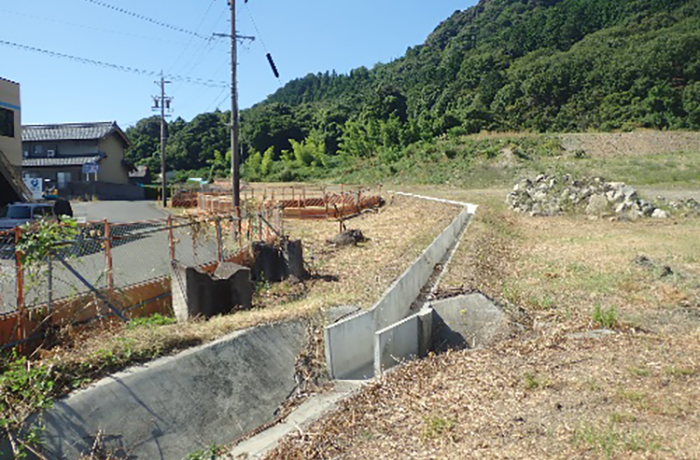

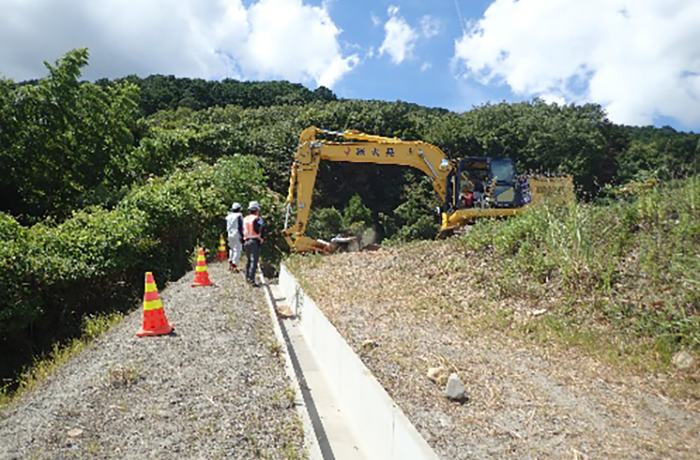

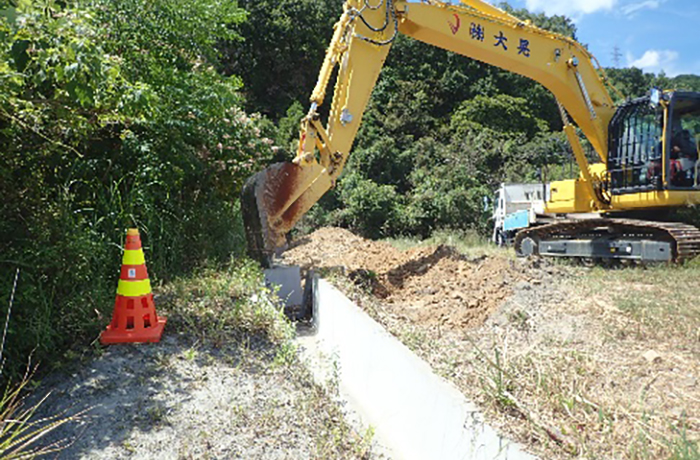

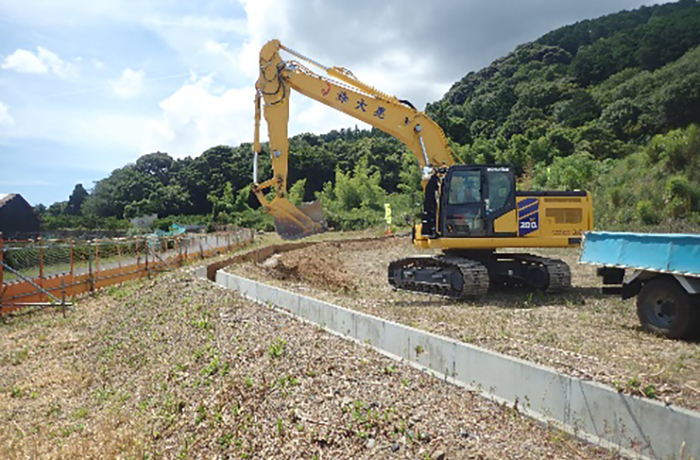

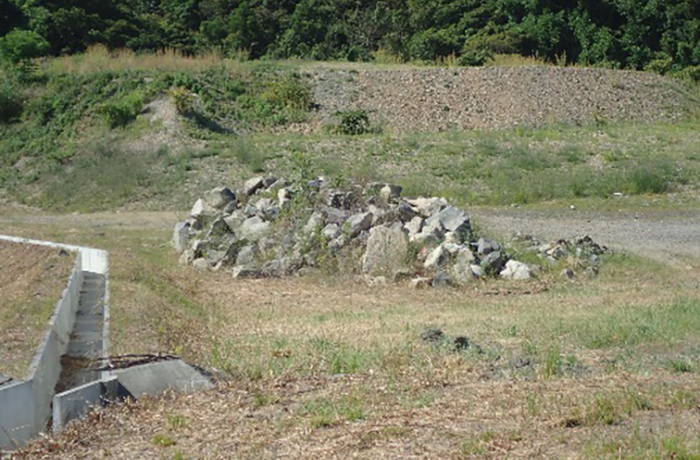

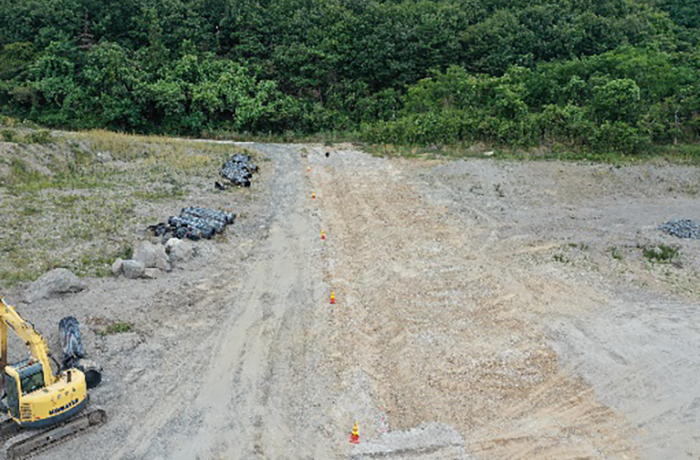

上野河戸工区の構造物撤去工に着手しました。側溝工は撤去が完了。残存する礫等は一色工区へ搬出します。

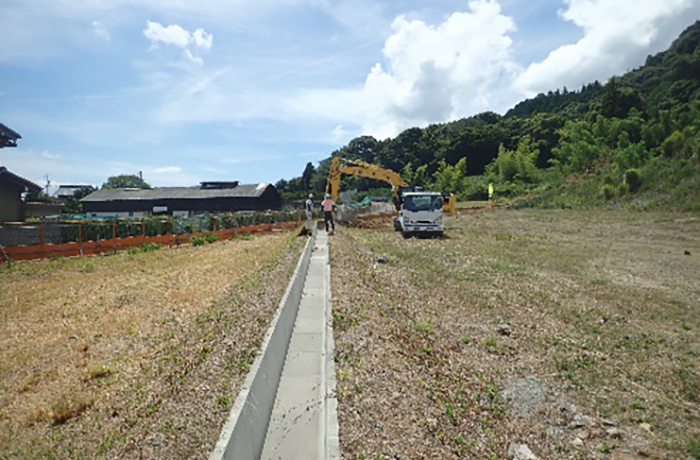

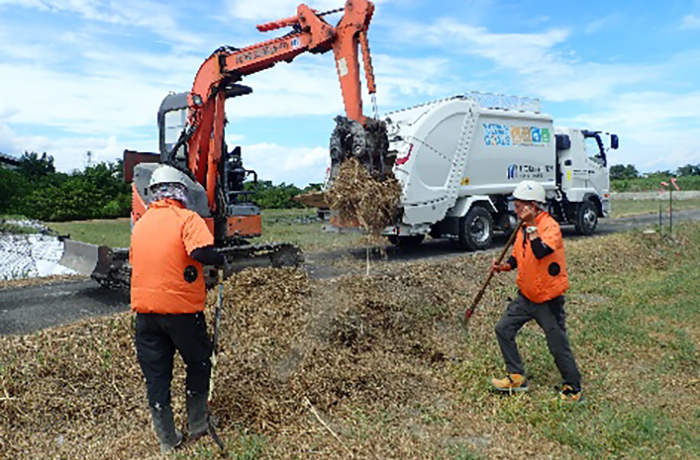

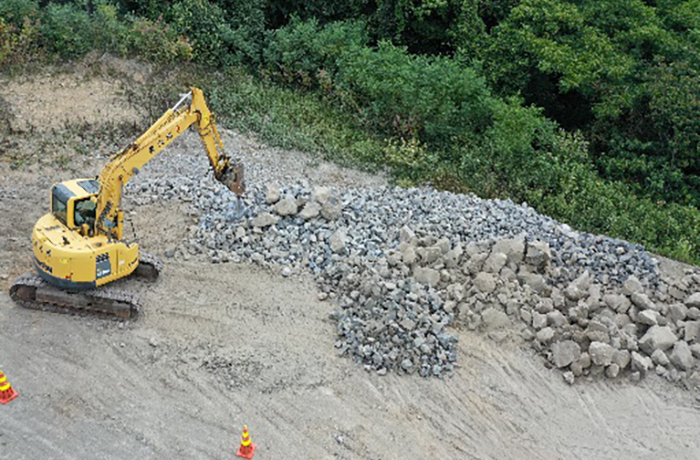

ポリエチレン管の撤去が完了しました。大きな礫は小割をして搬出します。
令和8年7月末

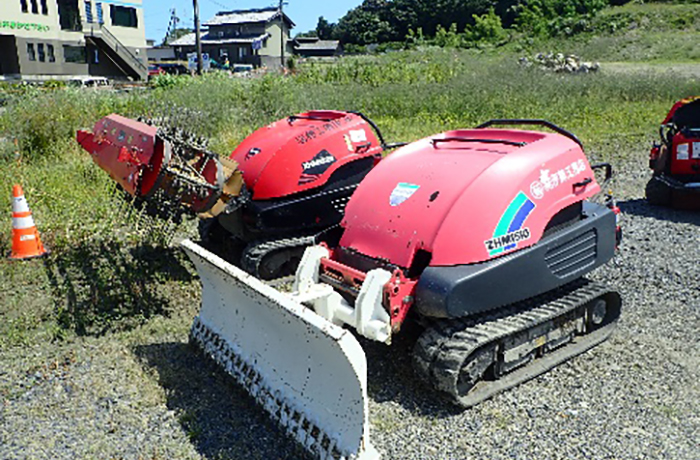

7月13日より工事開始しました。先行して除草工を進めて行きます。
工事中の御協力よろしくお願いいたします。
7月13日より工事開始しました。先行して除草工を進めて行きます。
工事中の御協力よろしくお願いいたします。

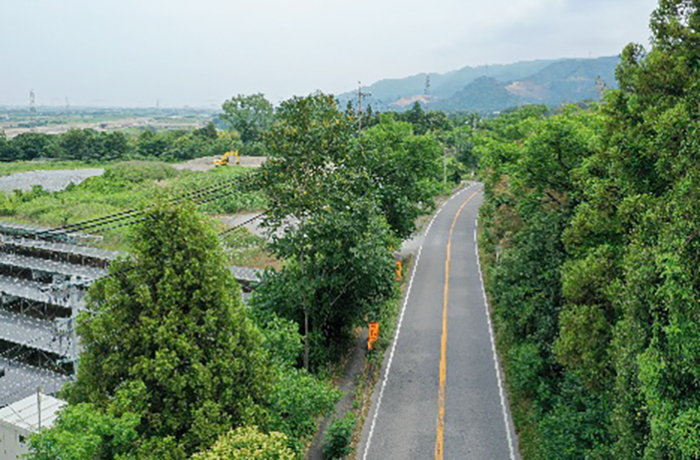

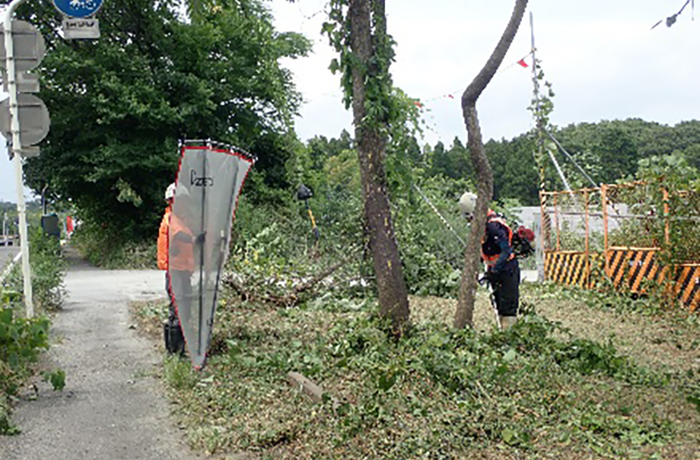

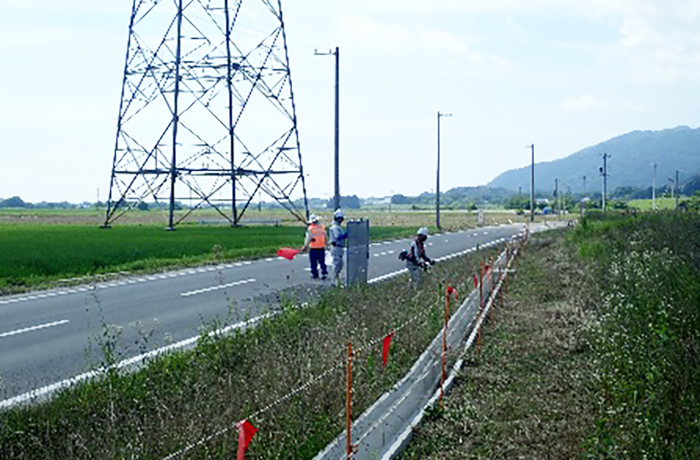

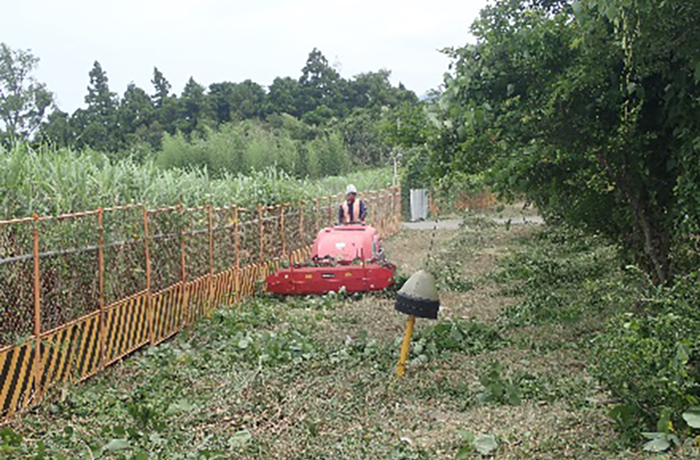

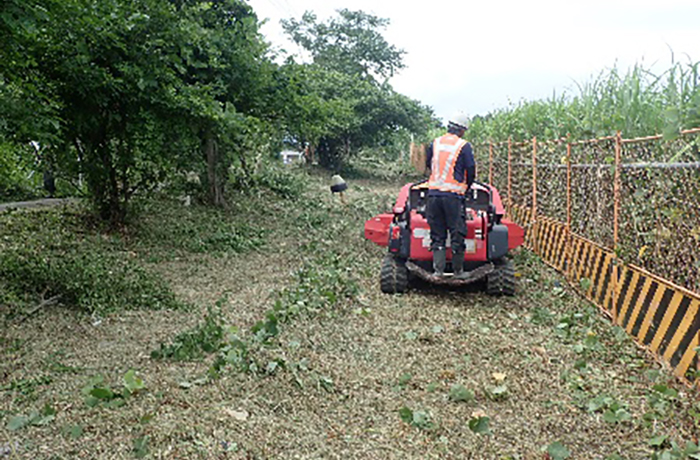

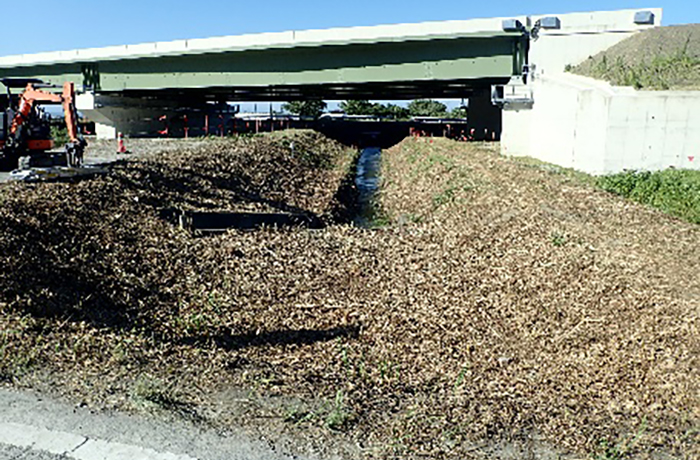

一色工区の除草作業 南濃関ヶ原線に隣接する場所では飛び石防止ネットを活用

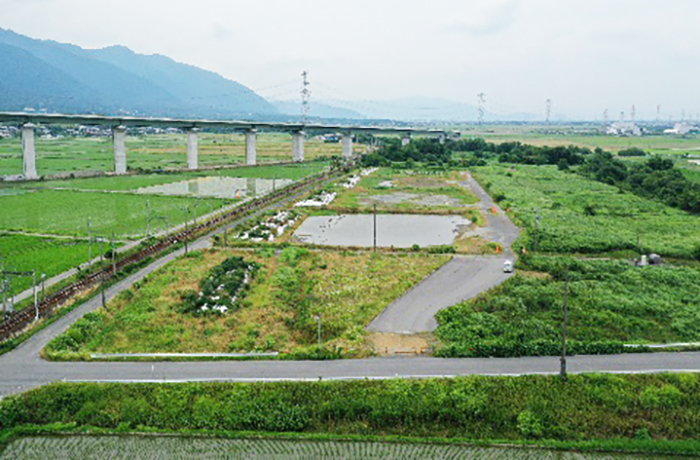

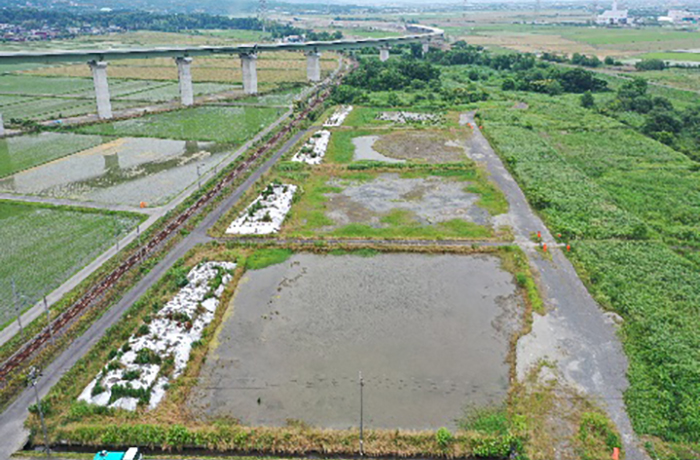

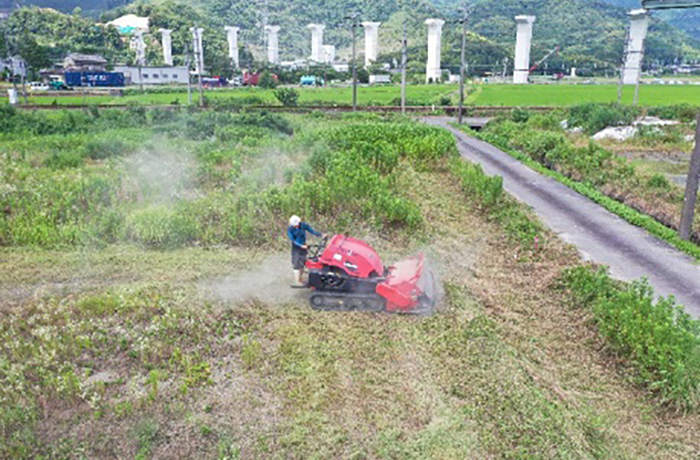

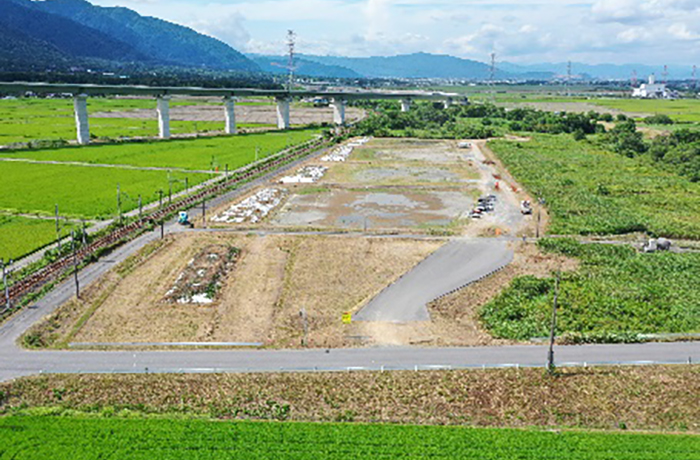

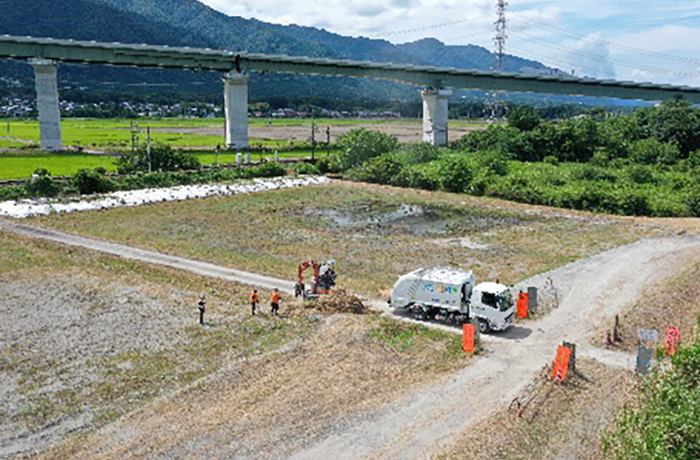

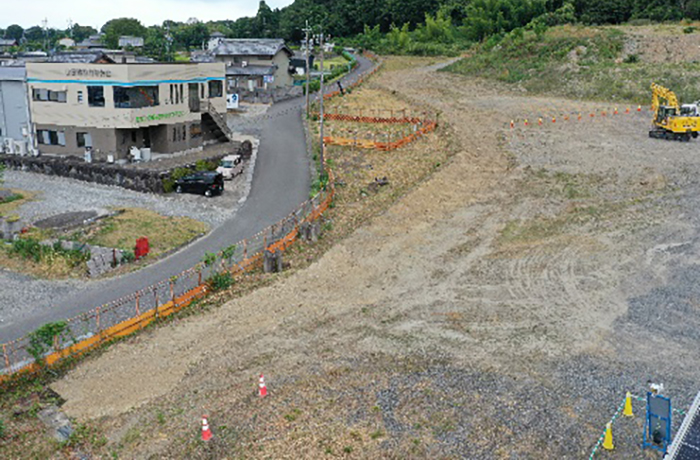

志津新田工区のヤード整備作業に先立ち工事エリアの除草作業を進めています。

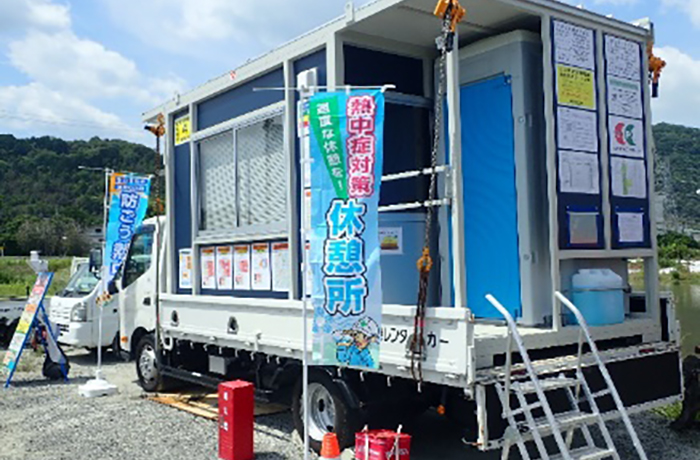

移動式現場事務所も一色工区より移動しました。猛暑が続く中、熱中症対策を強化しています。
移動式現場事務所も一色工区より移動しました。猛暑が続く中、熱中症対策を強化しています。

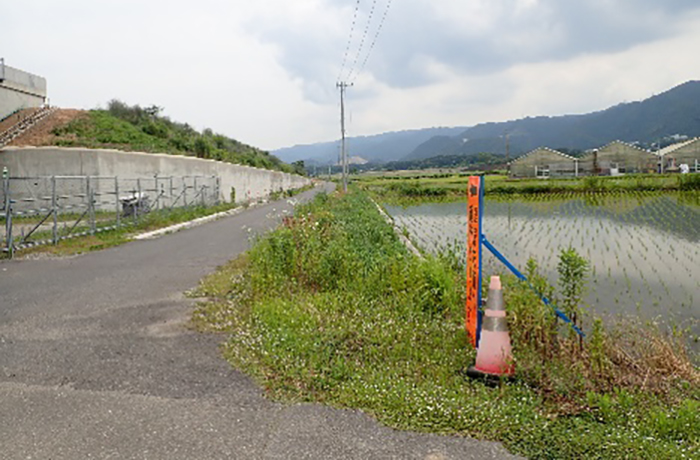

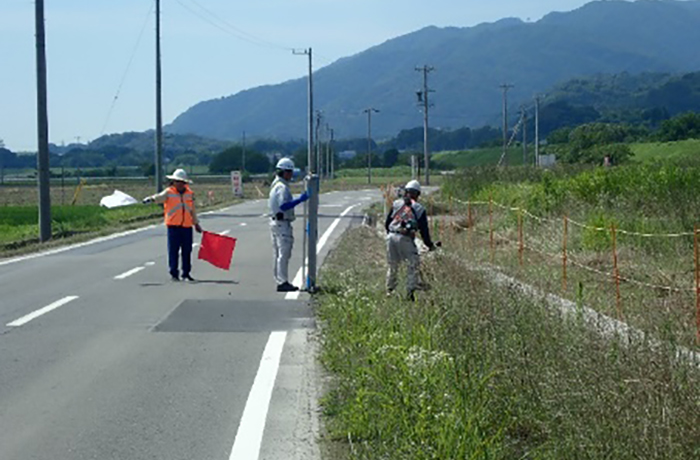

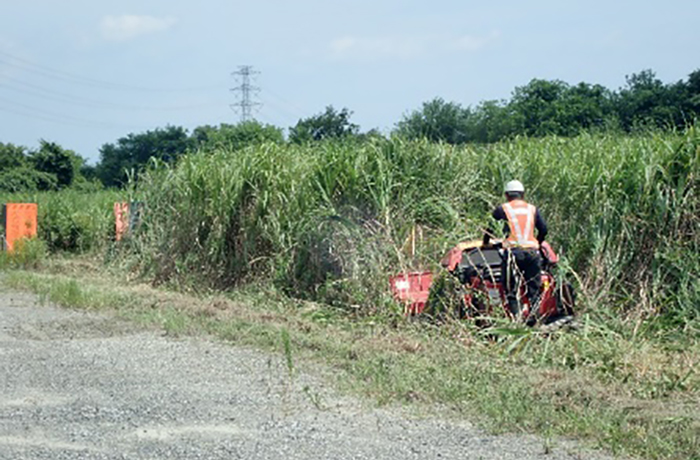

広域農道に面するエリアの除草作業 誘導員の指示に従って通行をお願いいたします。

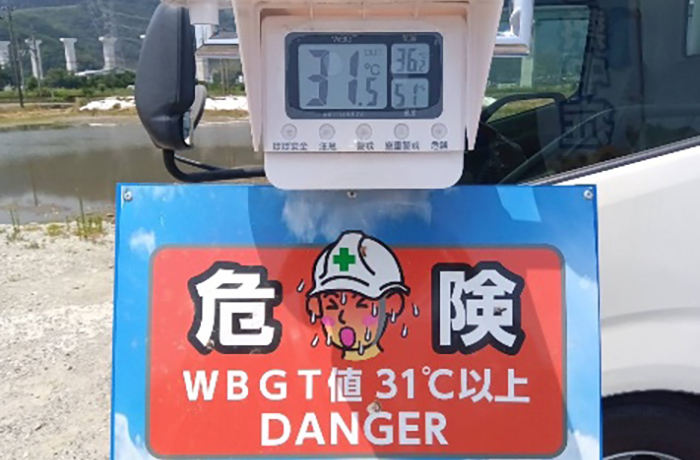

20日梅雨明けから酷暑日一歩手前、現場のWBGTは31.5 DANGER 危険
朝礼ではアイススラリーを事前配布し、小まめに休憩を入れながら作業を進めています。
朝礼ではアイススラリーを事前配布し、小まめに休憩を入れながら作業を進めています。
令和8年6月末
只今準備中です。工事中のご協力よろしくお願いいたします。
只今準備中です。工事中のご協力よろしくお願いいたします。

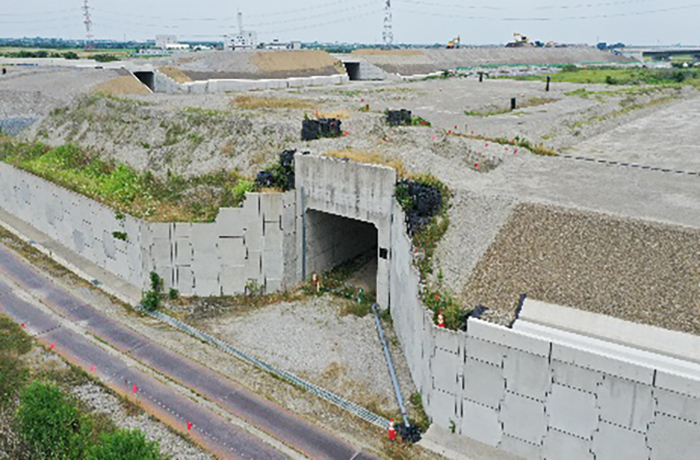

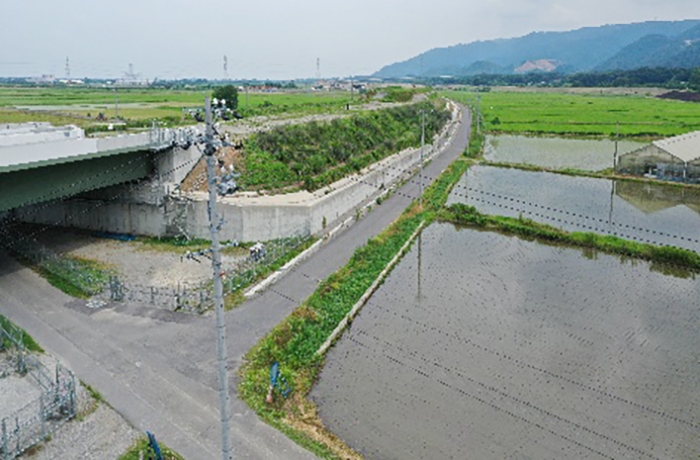

養老海津工区:擁壁工・排水構造物工を施工します。

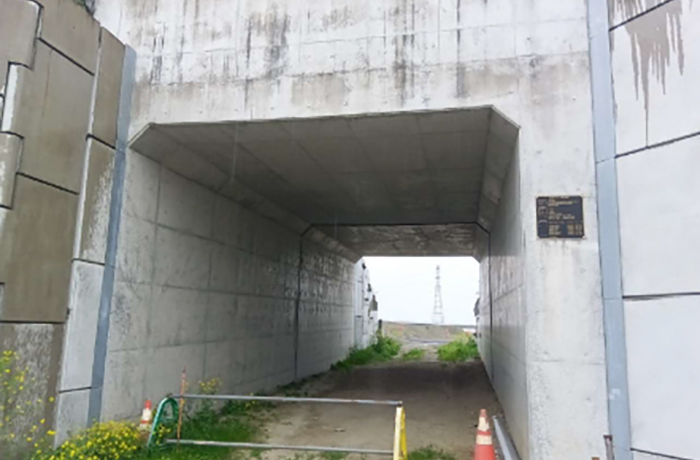

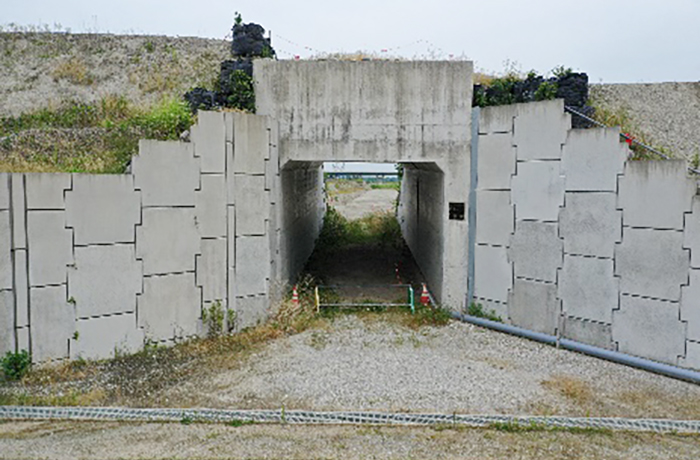

養老海津工区:4号管渠の補修を行います。

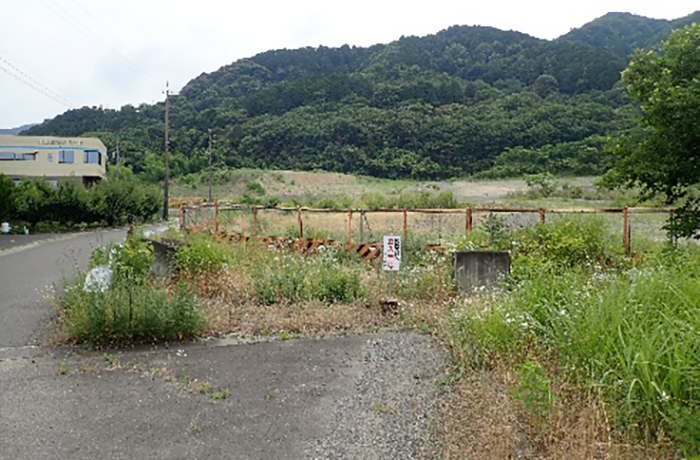

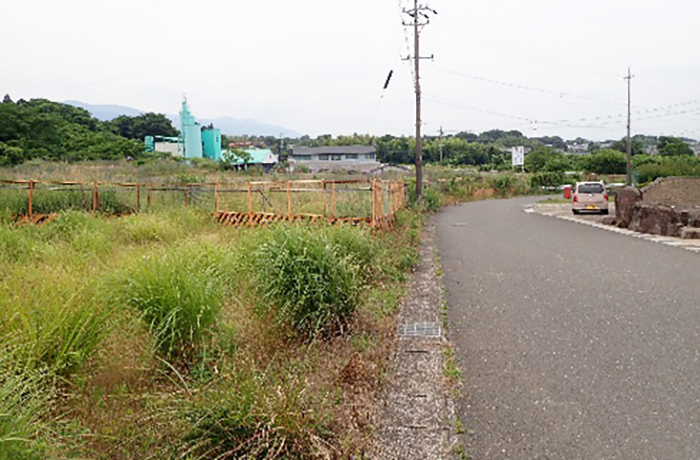

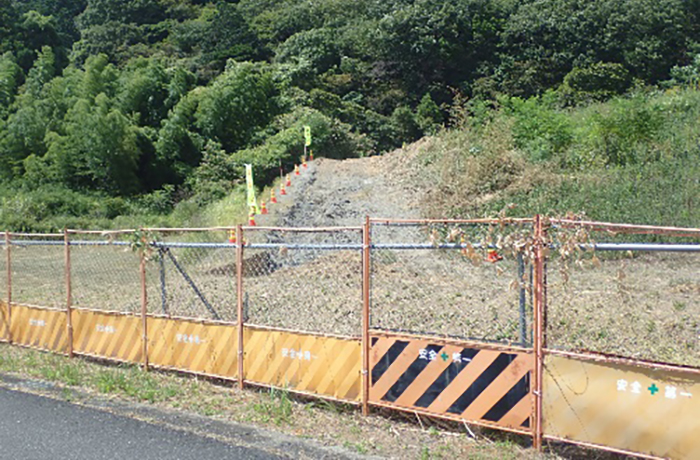

養老海津工区:除草・広域農道補修を行います。

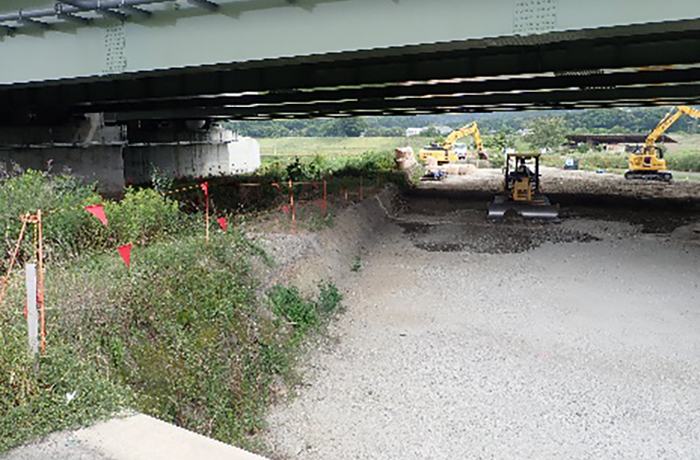

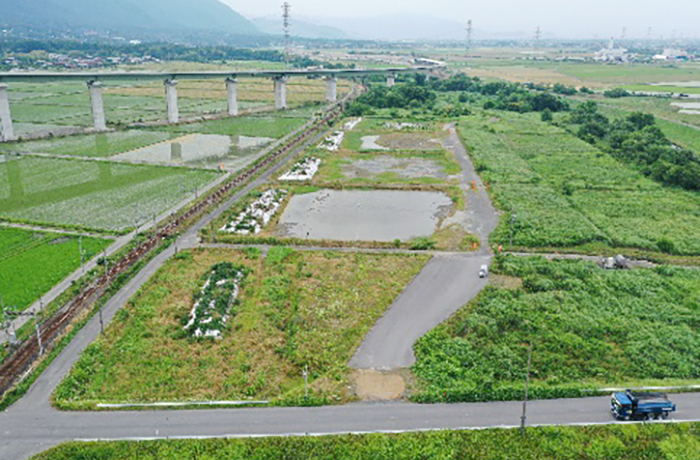

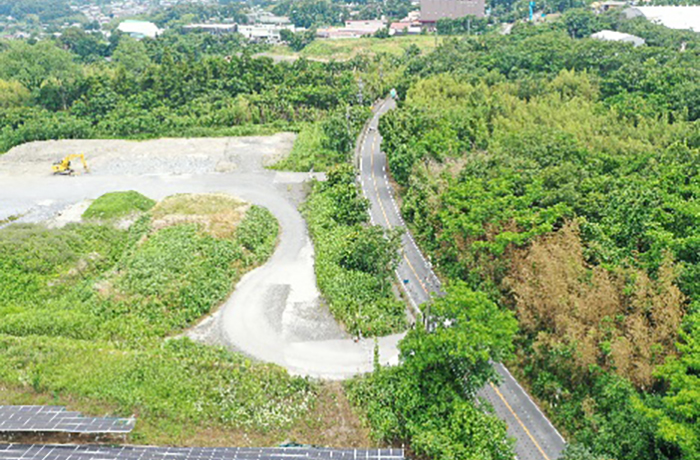

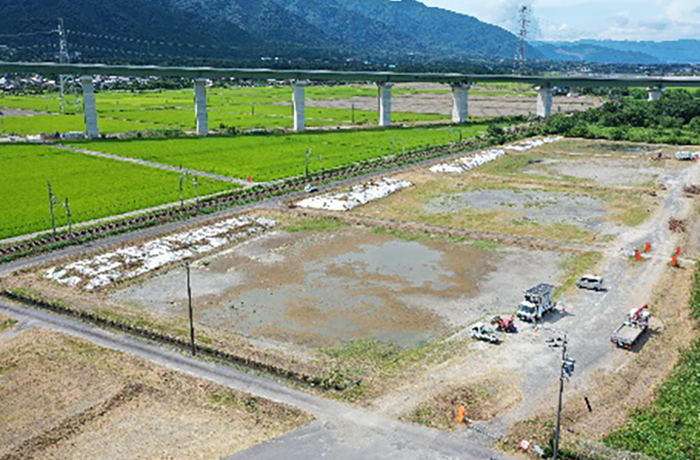

養老海津工区:作業ヤード整備工を行います。

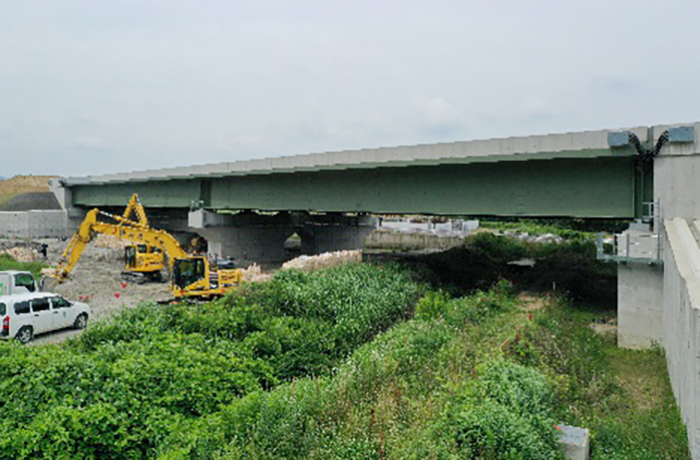

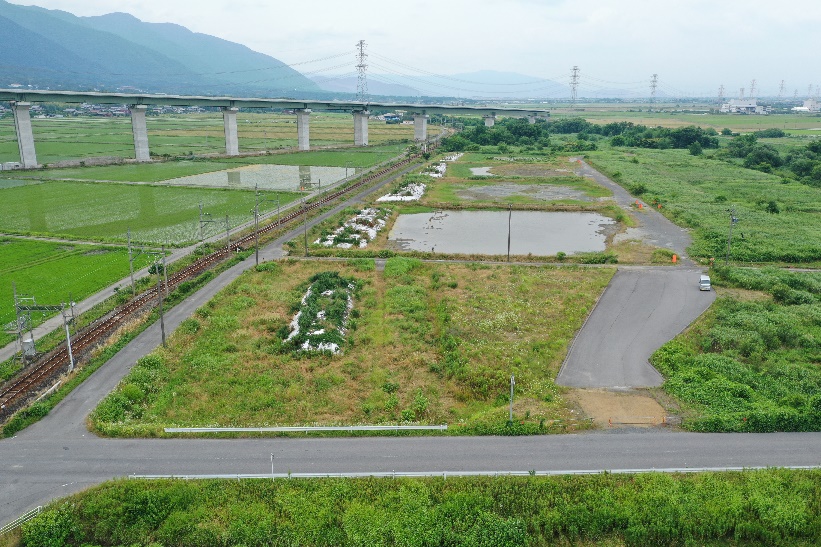

上野河戸工区:構造物撤去を行います

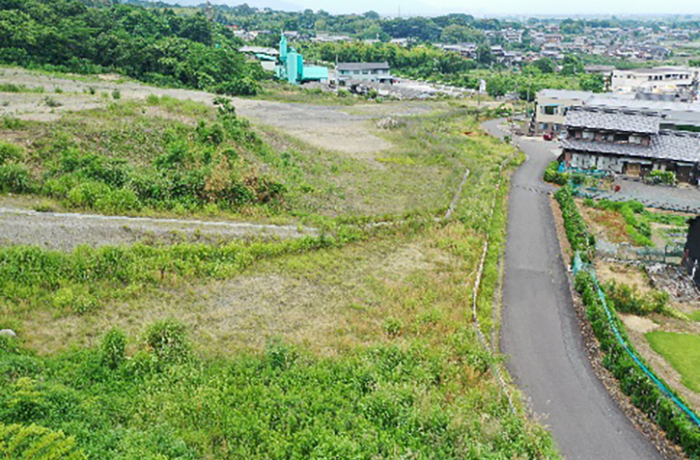

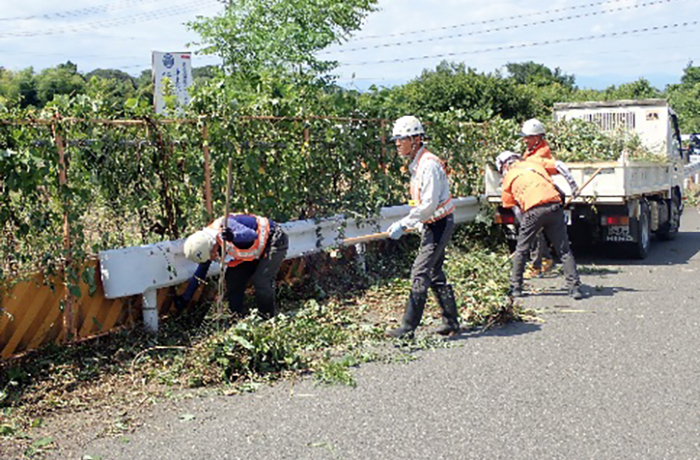

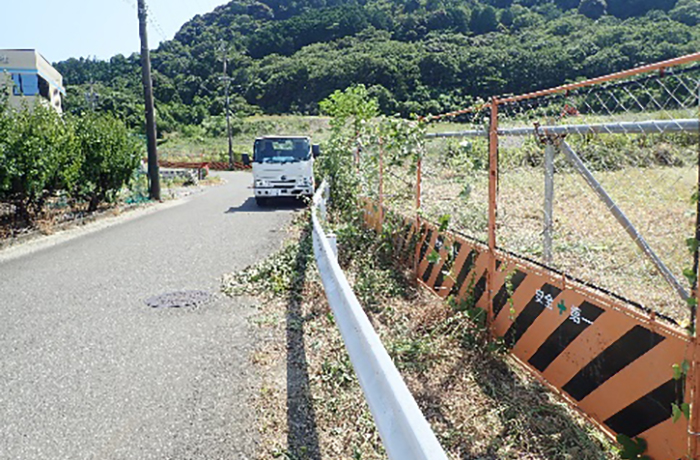

一色工区:除草を行います
