土木工事業CIVIL ENGINEERING WORK

令和4年度海津出張所管内堤防維持管理修繕工事

施工場所
海津出張所管内
工期
令和5年4月1日~令和6年3月31日
工事内容

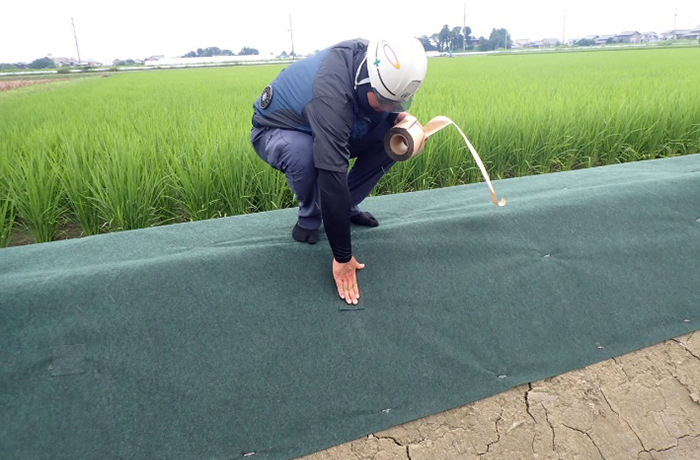

除草工1式 堤防養生工1式 清掃工1式 植栽維持工1式 応急処理工1式 巡視・巡回工1式

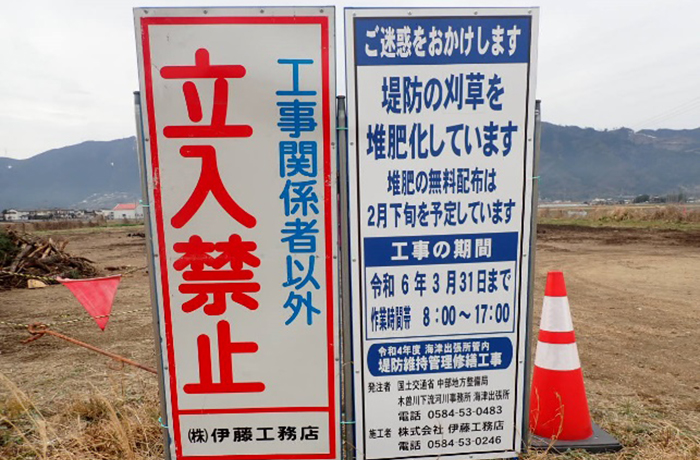

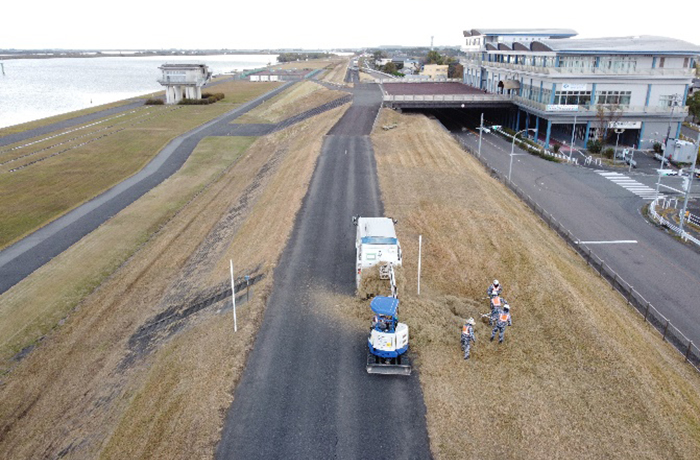

令和6年3月末

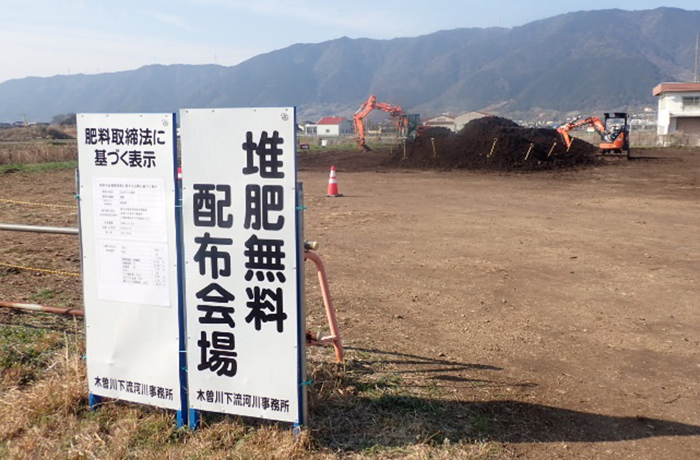

工事完了しました。

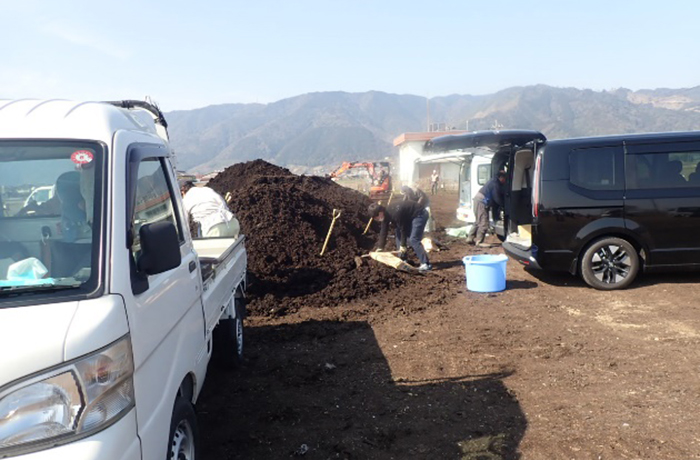

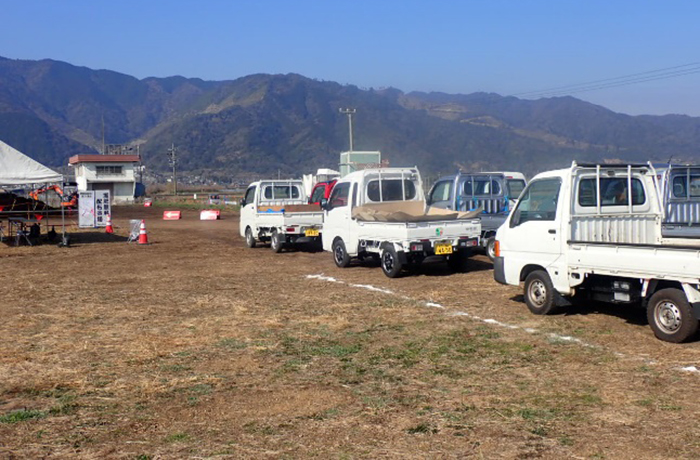

3月13日、14日の刈草堆肥化無料配布には沢山の方々がお見えになりました。

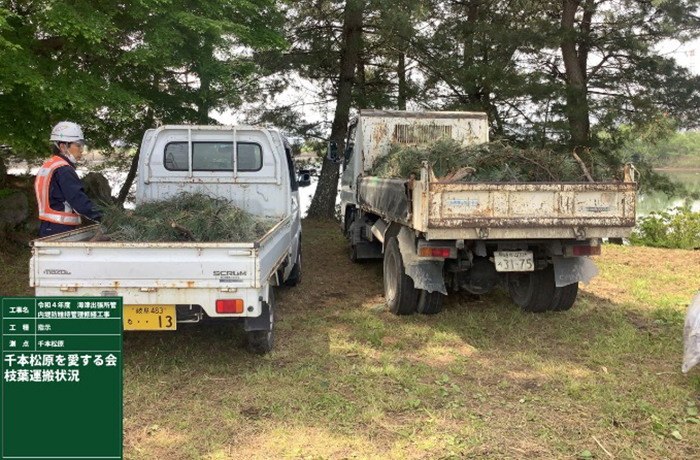

堤防除草、千本松原の枯松処理など交通規制にご協力いただき有難うございました。
令和6年2月末

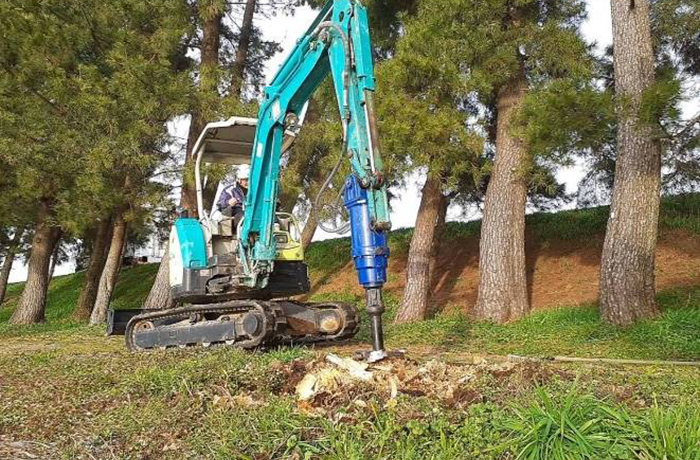

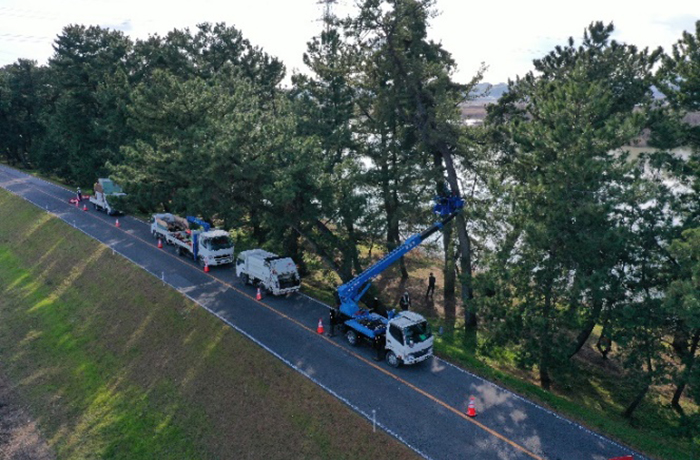

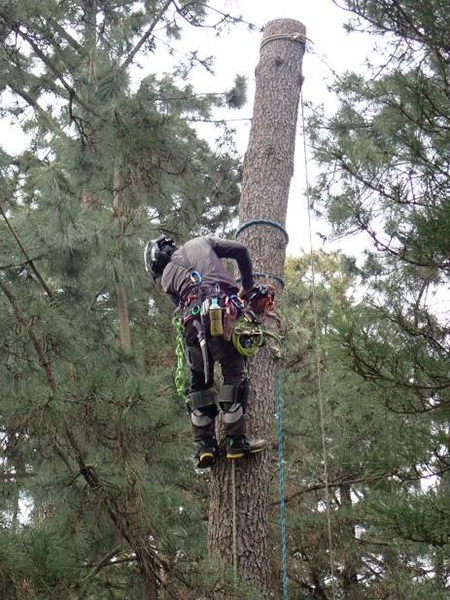

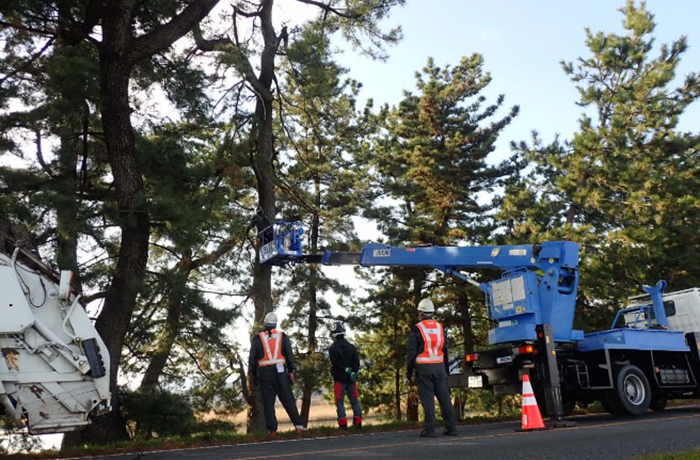

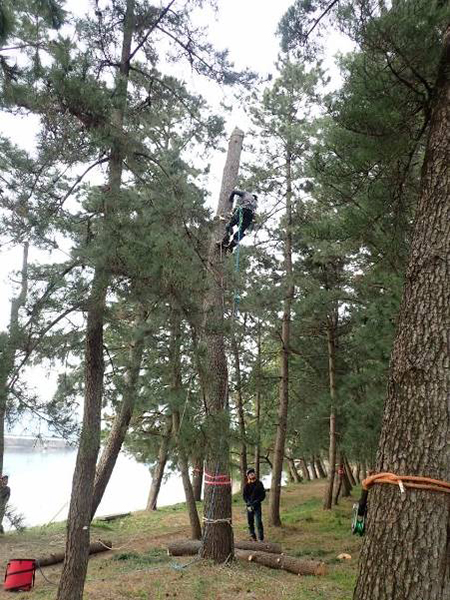

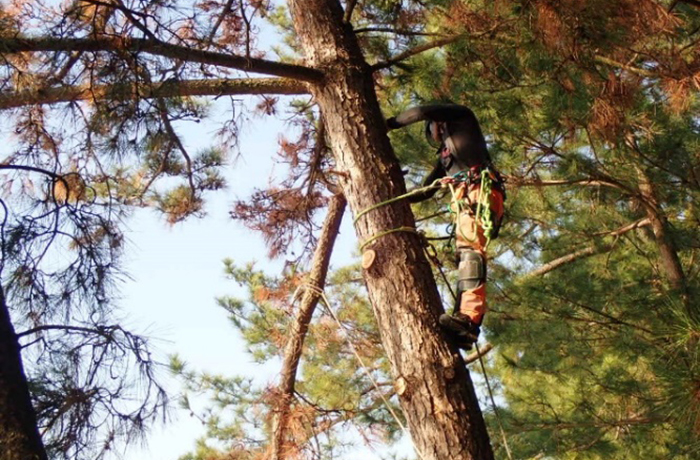

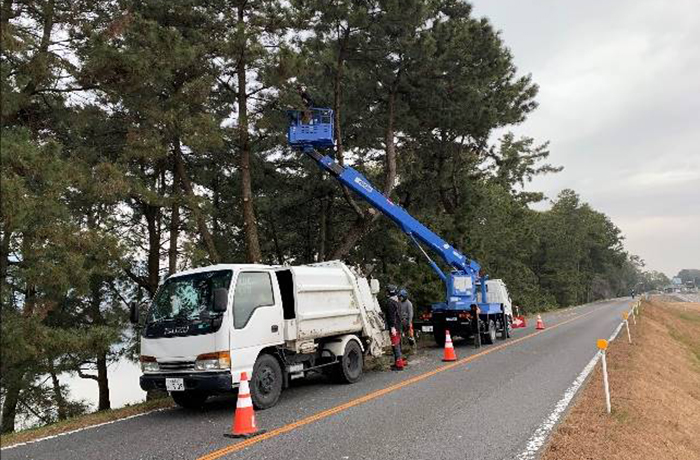

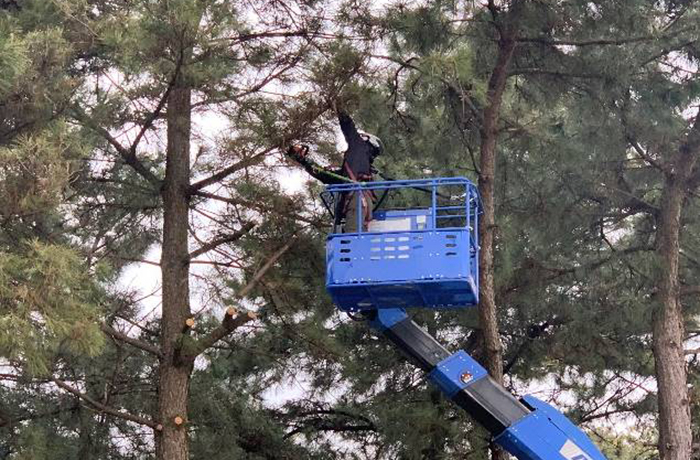

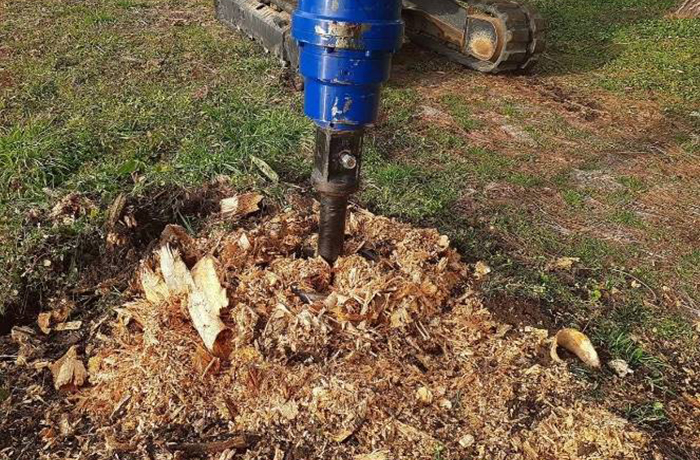

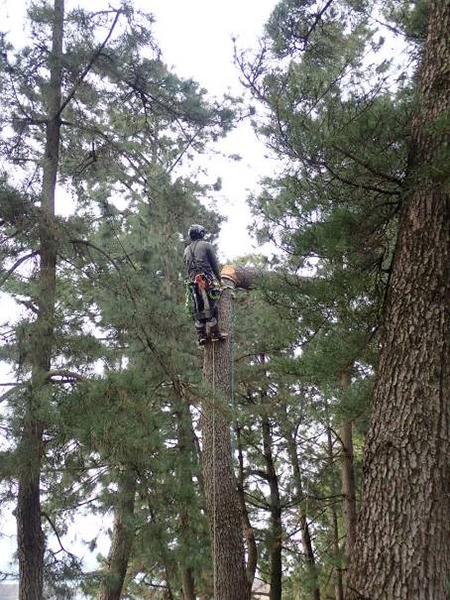

千本松原の枯松処理を進めています。治水神社参道の切り株の処理をドリルを使って削り取りました。

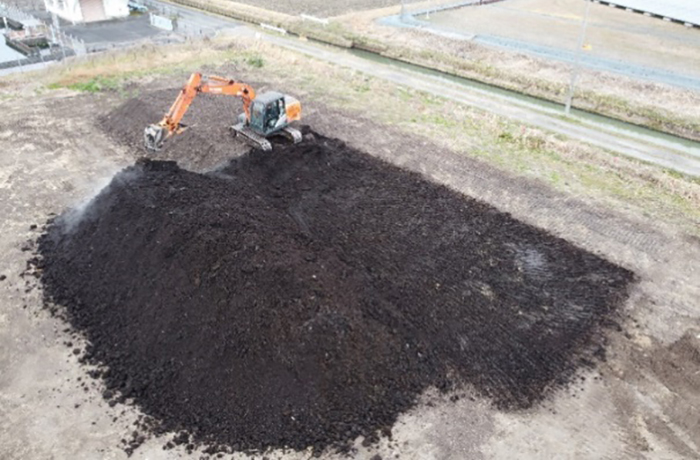

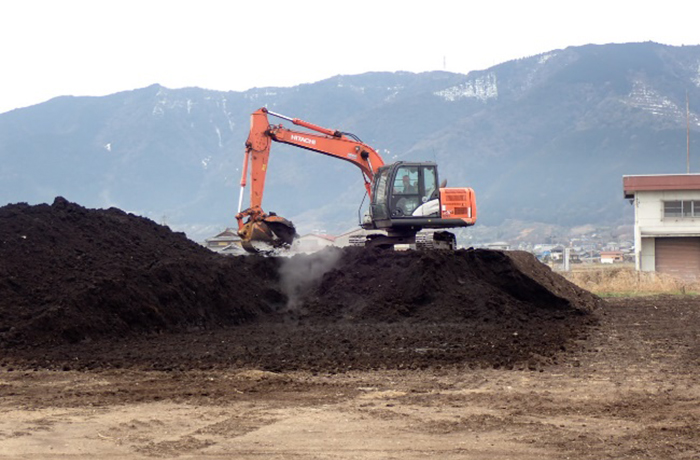

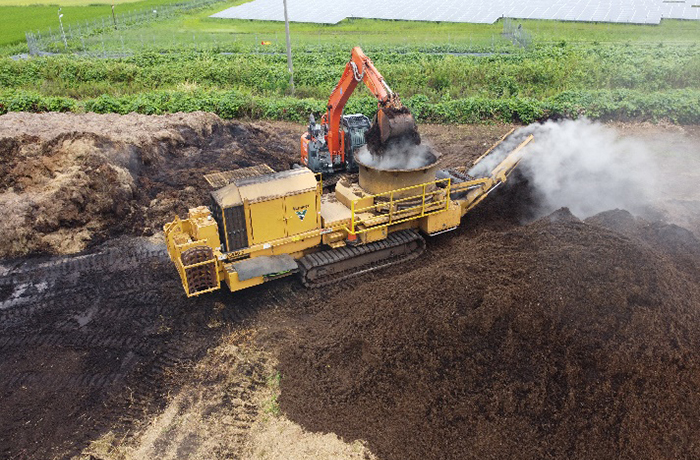

枯草の堆肥化作業は最後の切り返しを行い3月には無料配布が実施されます。詳しくはお知らせコーナーをご覧ください。

維持作業としてNSC近傍の盛土箇所にてシートの張替えや護岸上の植生の処理を行いました。
令和6年1月末

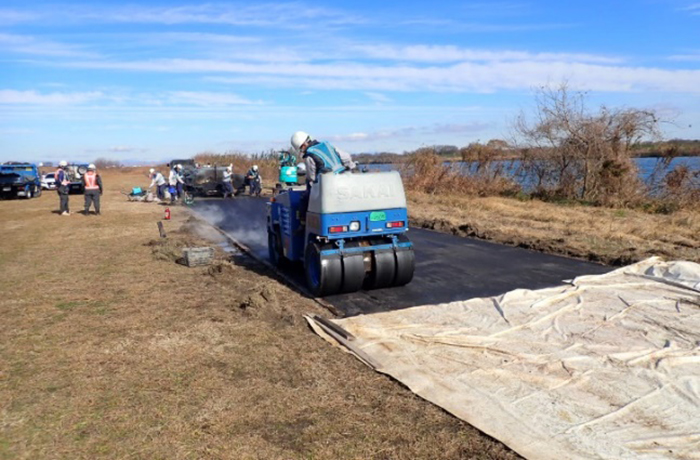

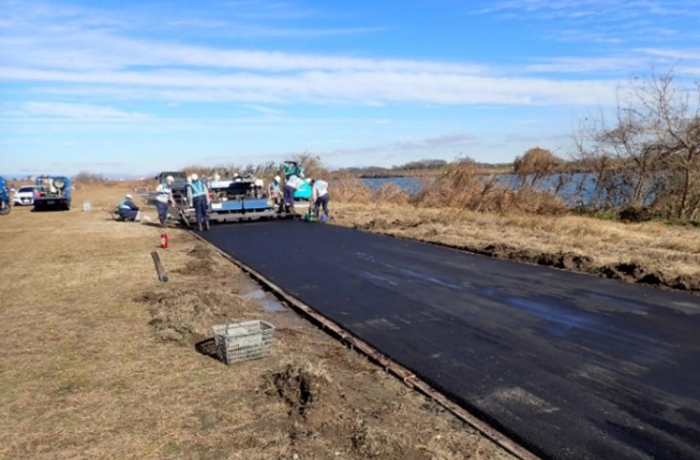

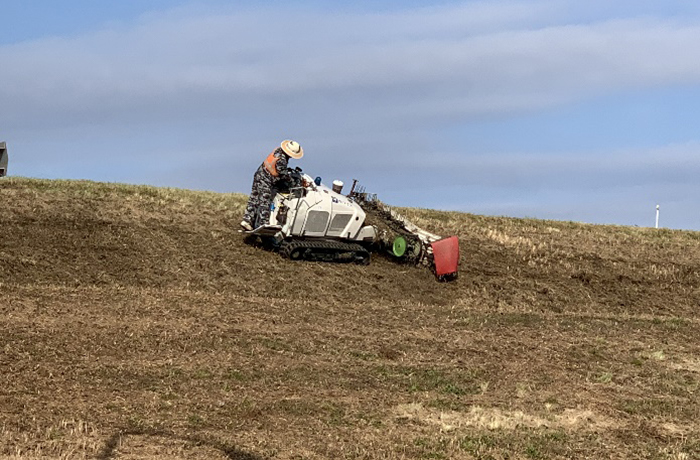

1月21日に開催されたマラソンコースの整備も実施するとともに、長良川管理用道路の修繕を実施しました。千本松原の枯松処理を開始しました。

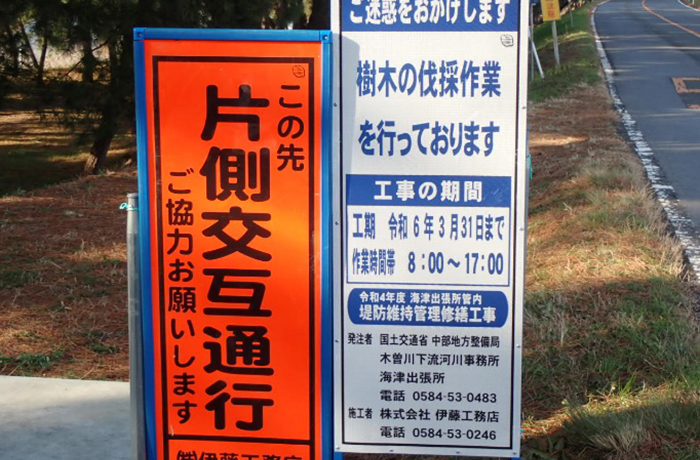

作業中片側交互通行を実施しますのでご協力をお願いします。
令和5年12月末

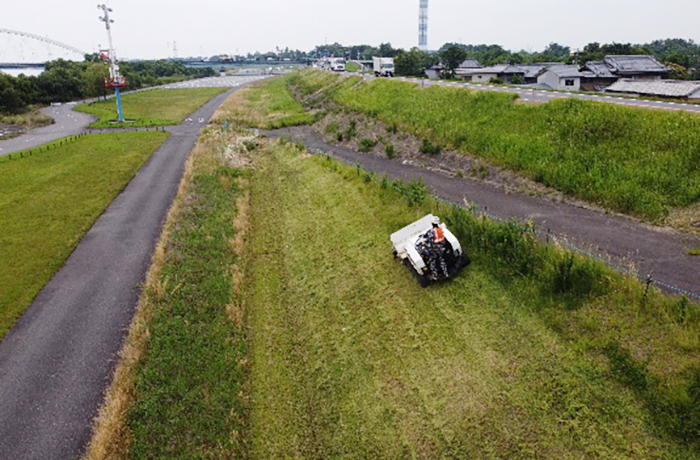

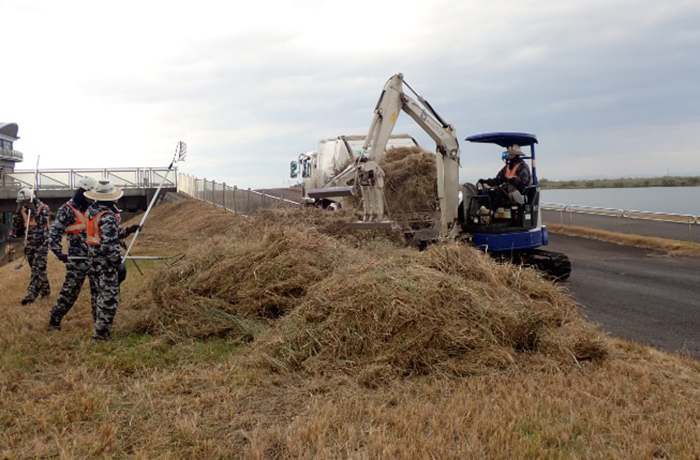

長良川の除草・集草・点検が完了。今年度の堤防除草工事は全て完了しました。
作業中のご協力ありがとうございました。

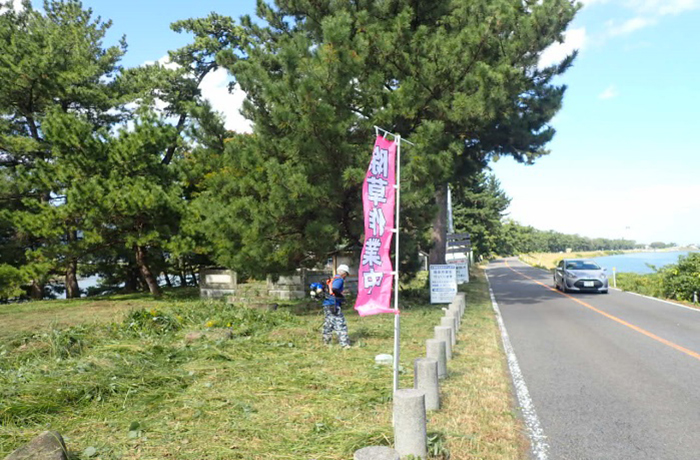

1月から千本松原の枯松の伐木作業を進めます。揖斐川・長良川の中堤治水神社周辺では片側交互通行となりますので引き続きご協力をお願いいたします。
令和5年11月末

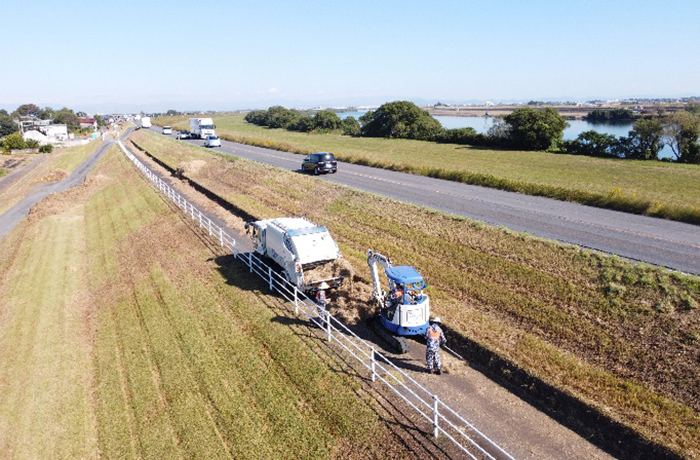

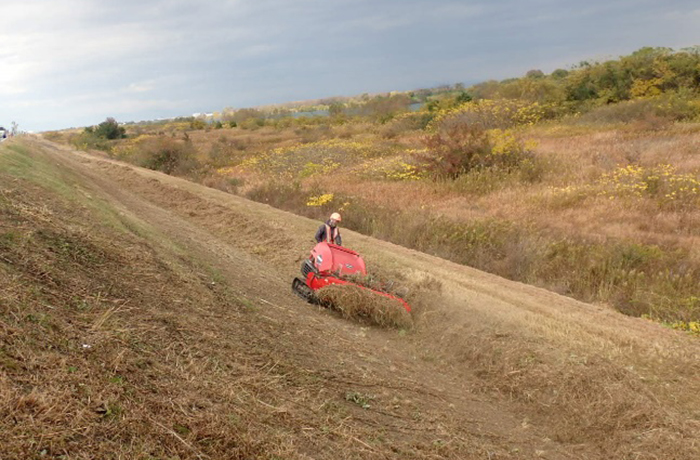

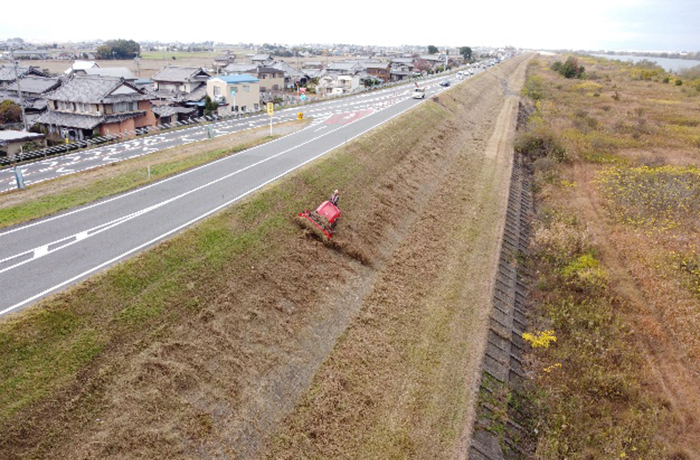

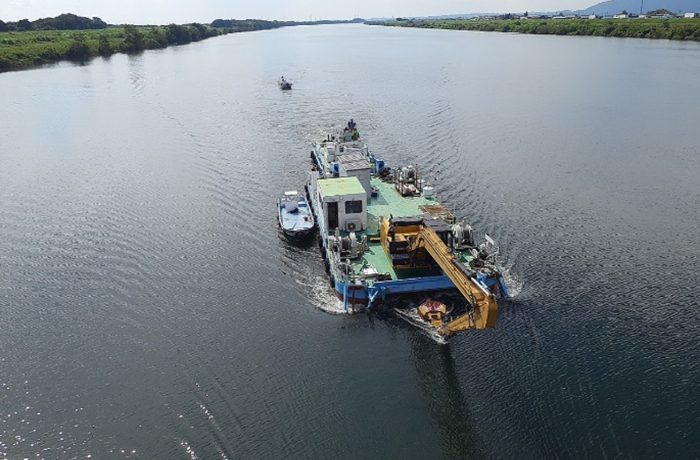

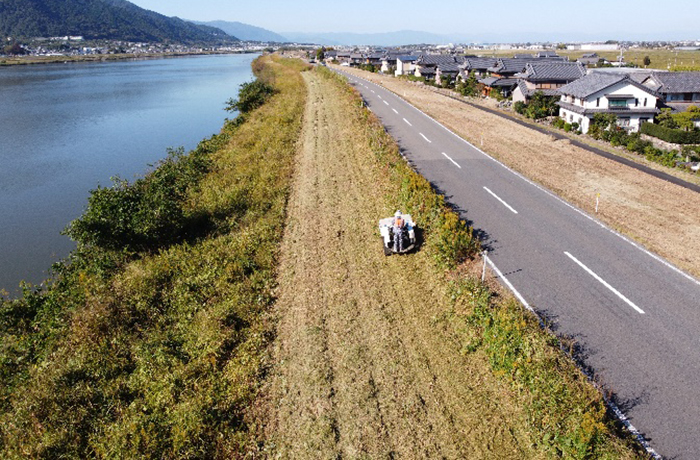

揖斐川の秋刈が完了しました。引き続き、長良川の除草・点検、集草作業を進めています。
堆肥化作業も切り返しを行いながら今後順次作業を進めていきます。

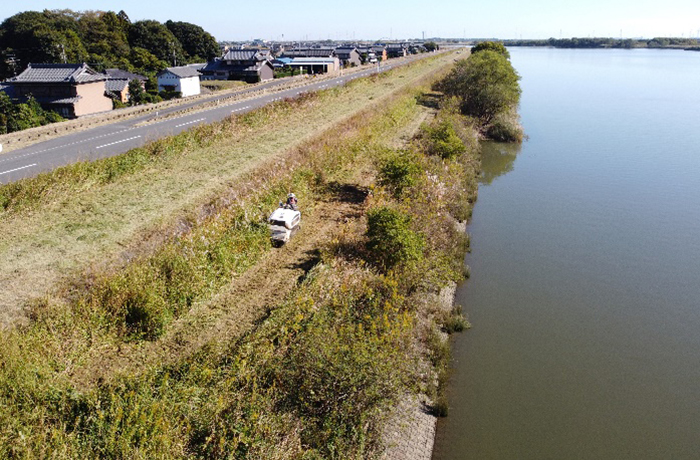

令和5年10月末
長良川と背割堤(治水神社周辺)の除草作業・集草作業を進めています。
引き続き、揖斐川の作業を進めます。10月15日「川と海のクリーン大作戦」にも参加をしました。
令和5年9月末

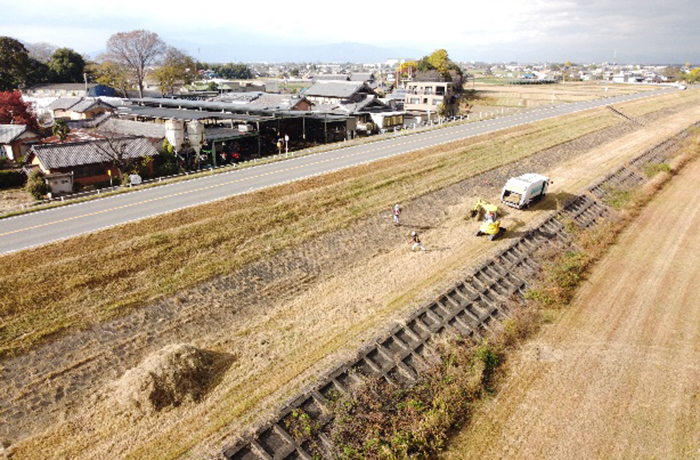

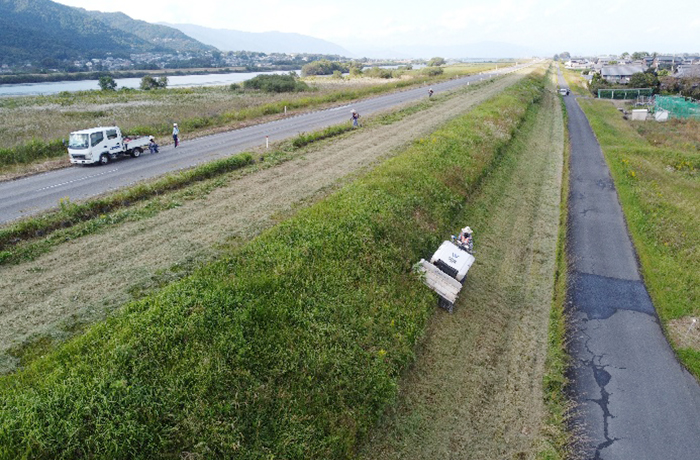

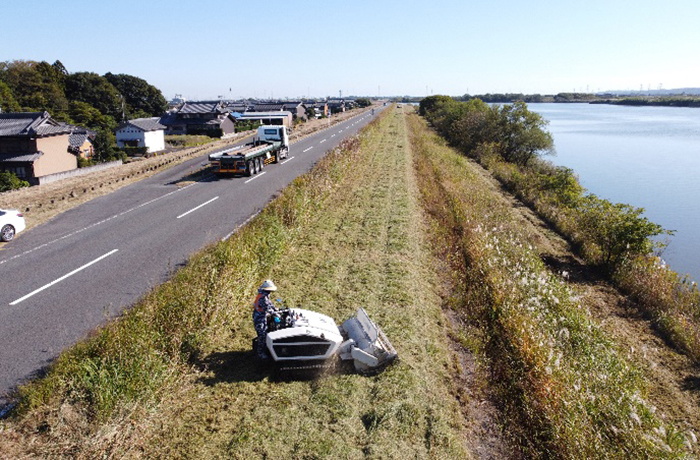

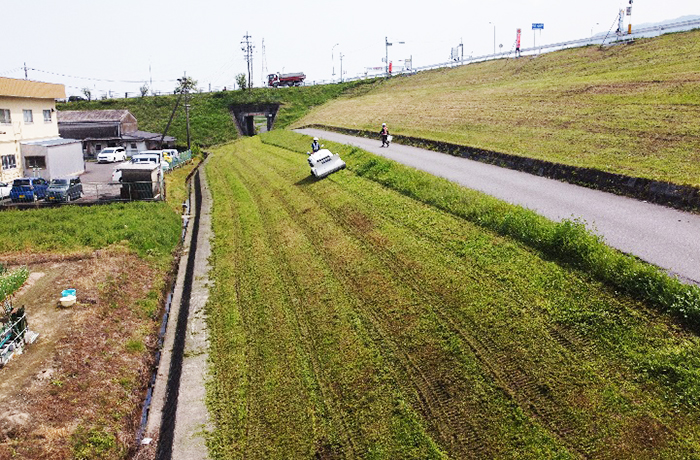

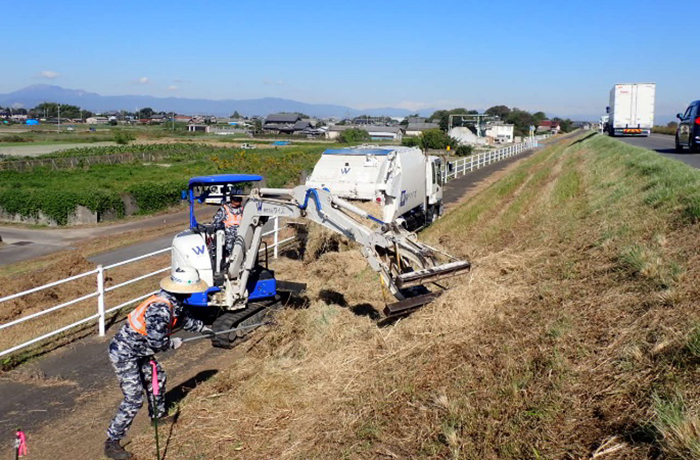

9月中旬秋刈を長良川右岸川裏から開始しました。

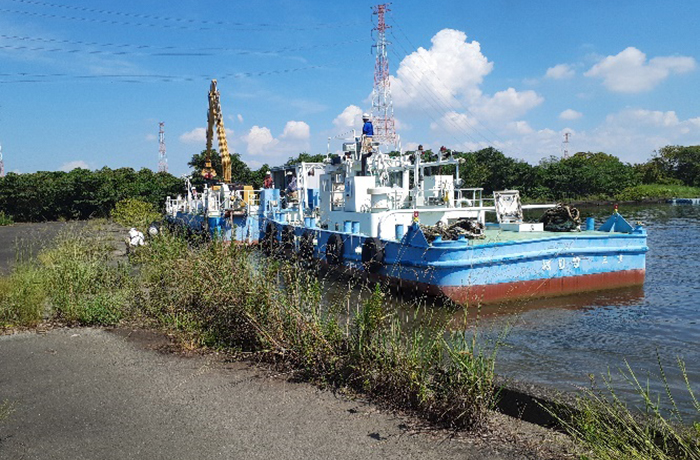

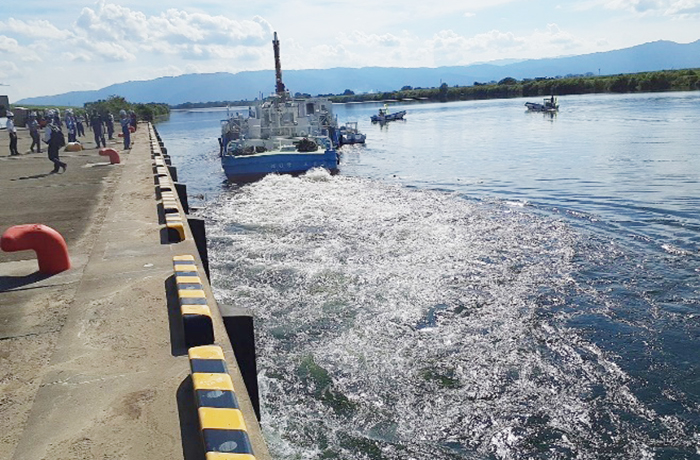

防災訓練のため、船頭平に係留されている「すいりゅう」「はりま」を羽島市桑原町の長良川防災船着場までえい航する作業を行いました。
令和5年8月末
管内各所の施設修繕作業、塵埃処理を進めています。秋刈は9月19日から開始します。

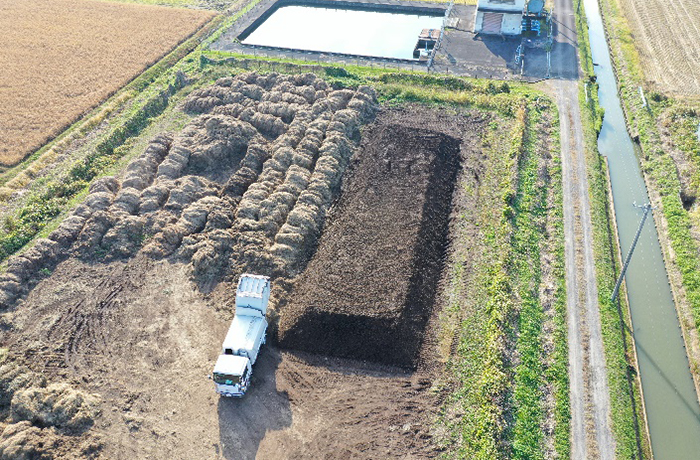

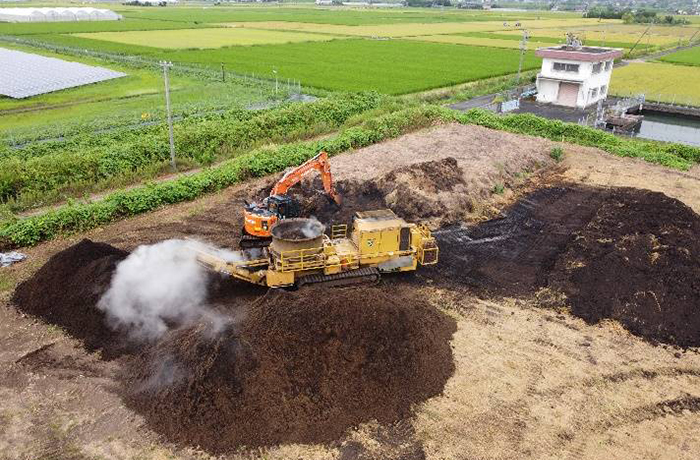

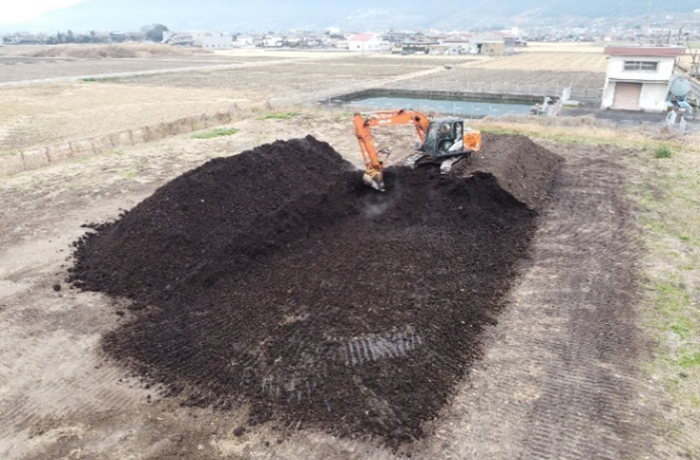

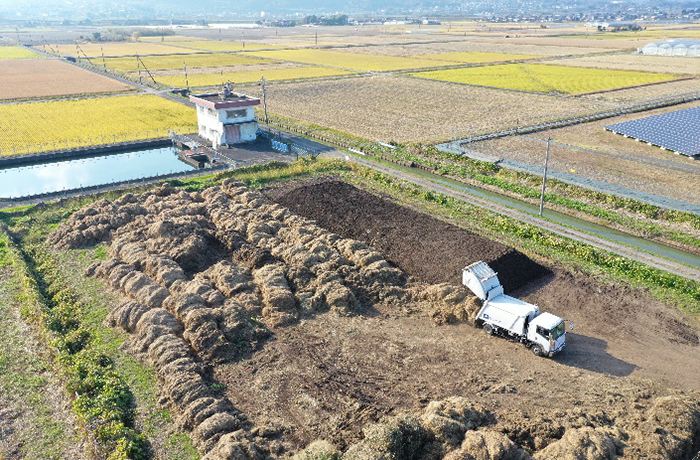

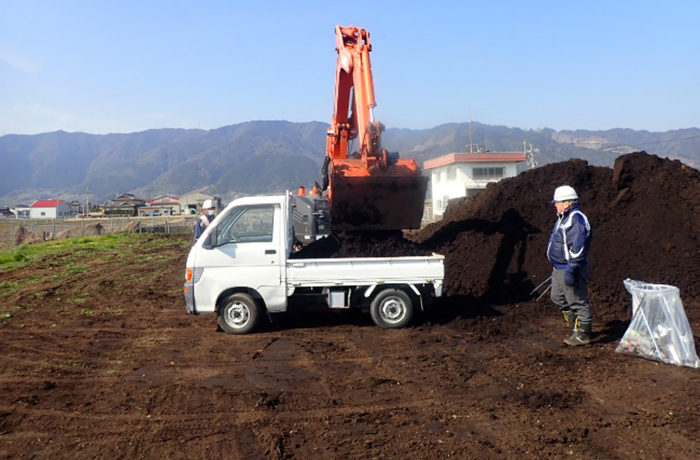

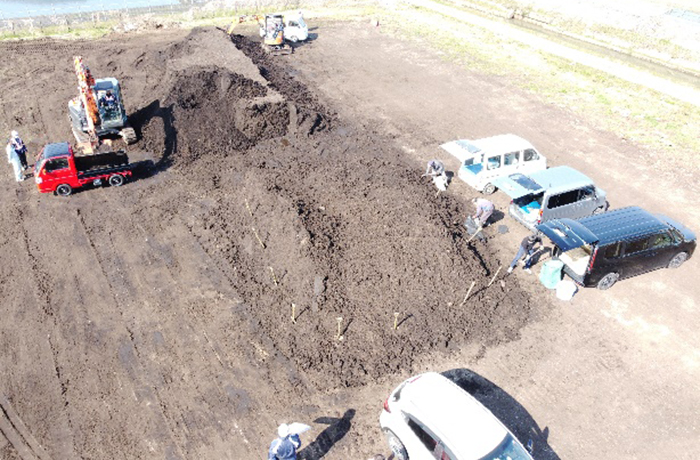

刈草の堆肥化作業を開始しました。例年無料配布がされていますが実施時期などは後日お知らせいたします。
令和5年7月末
春季刈りが完了。管内各所の施設修繕作業、塵芥処理作業を進めています。
秋季刈りは9月下旬から作業を開始します。
令和5年6月末

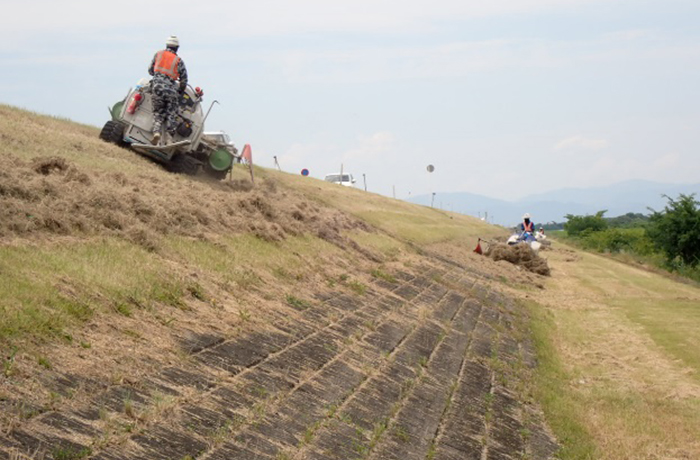

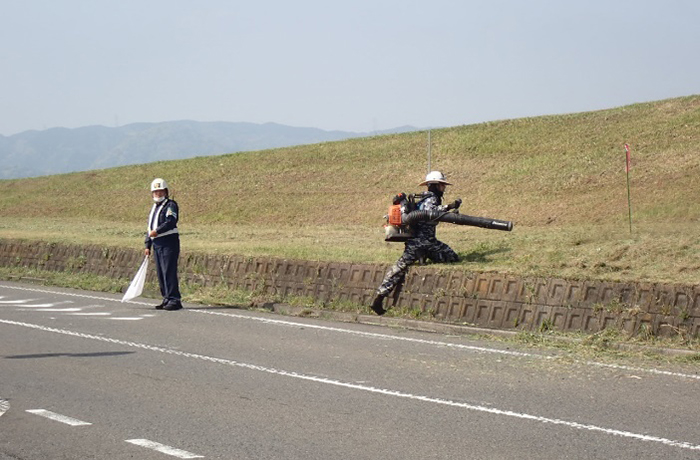

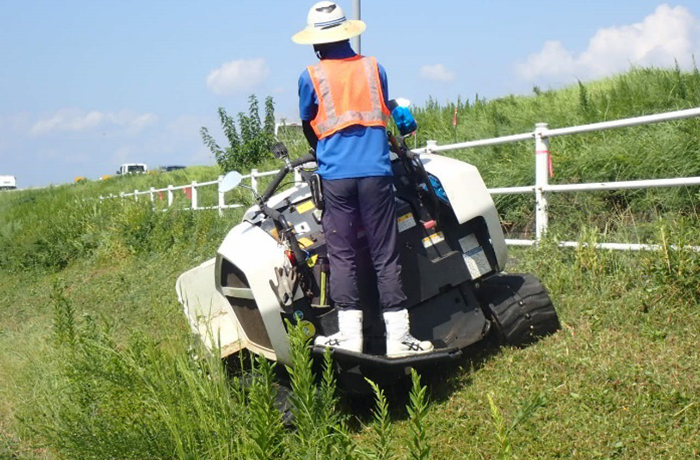

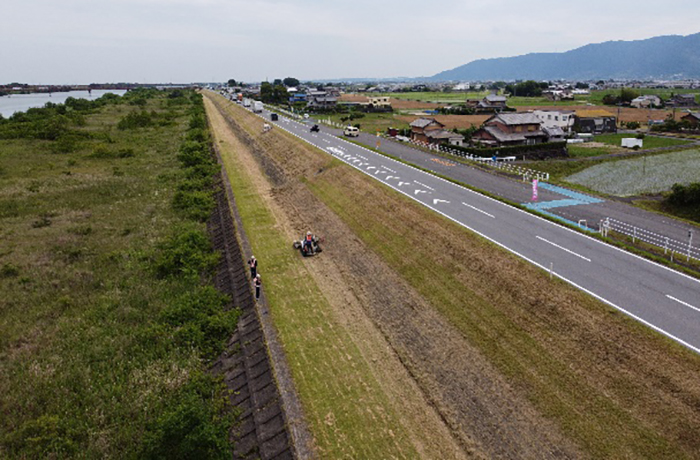

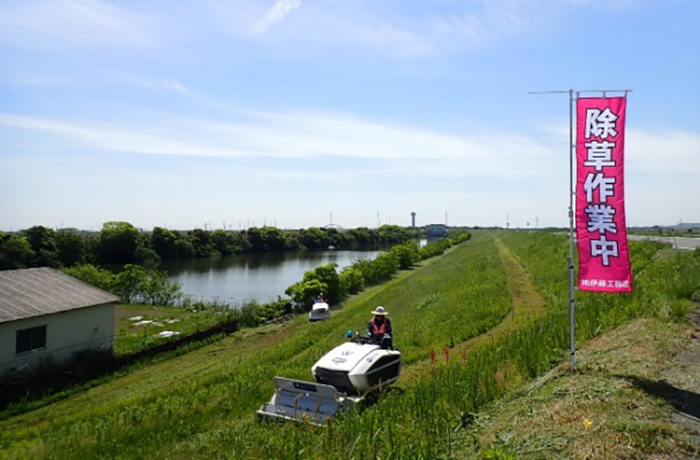

揖斐川・長良川の春季除草作業が完了しました。規制車を配置しながら堤防天端付近の作業を進めました。ご協力ありがとうございました。
10月より秋季刈の作業に入ります。
令和5年5月末

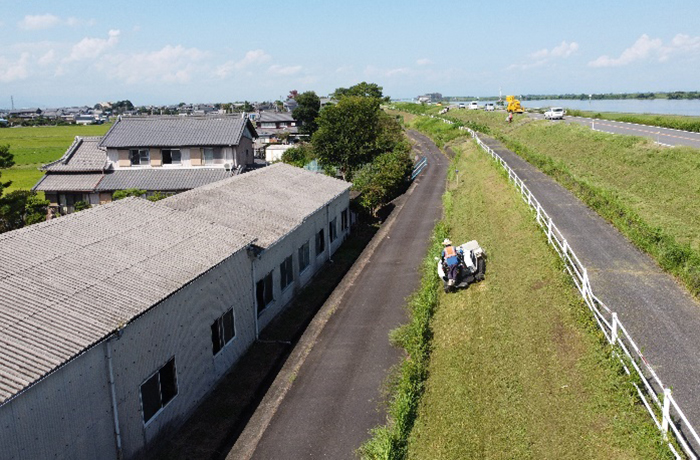

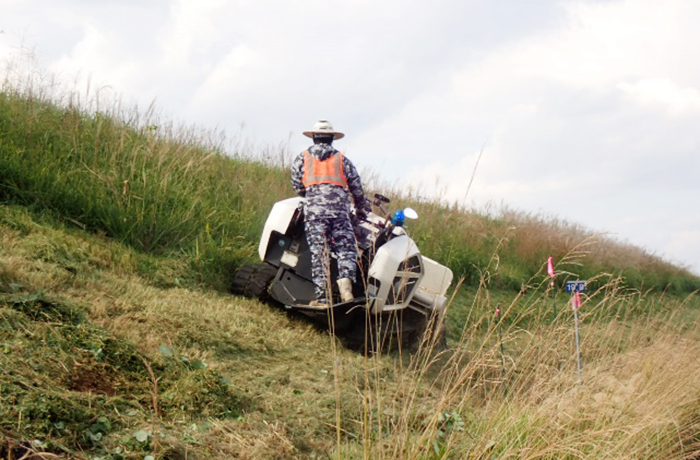

除草作業を継続して実施しております。揖斐川左岸川裏区域は1回刈が完了。現在長良川右岸川裏の作業を進めています。
引き続き、除草作業を進めて行きます。

5月24日、31日、6月7日には千本松原(揖斐川・長良川中堤)付近にてカワウの捕獲事業を実施しました。早朝からの通行止めにご協力有難うございました。
令和5年4月末
現在、揖斐川左岸川裏にて除草・集草作業を進めています。
5月から千本松原(揖斐・長良川中堤)付近にてカワウの捕獲事業を実施します。中堤防を通行止めにて実施しますのでご協力をよろしくお願いいたします。
お知らせコーナーの案内をご覧ください。

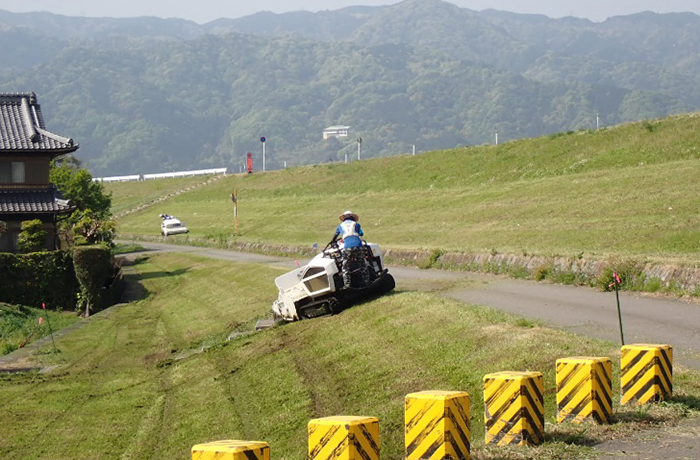

堤防除草工事(春季刈)は下記お知らせを御覧下さい。
