  3. 令和2年度 揖斐川西小島築堤護岸工事

土木工事業CIVIL ENGINEERING WORK

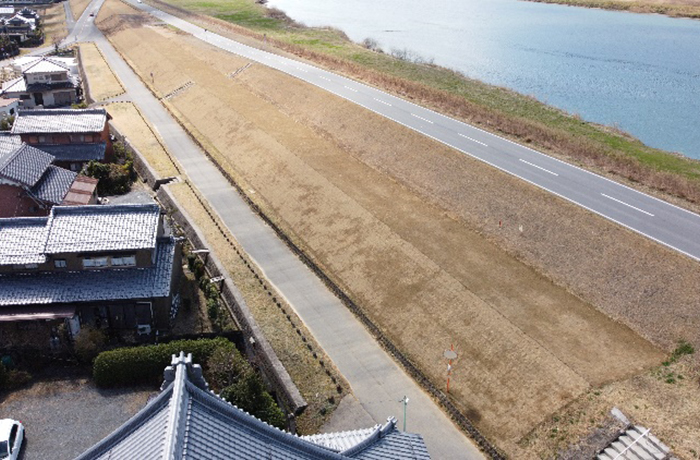

令和2年度 揖斐川西小島築堤護岸工事

施工場所
【本阿弥新田工区】岐阜県海津市海津町本阿弥新田地先
【 西小島工区 】岐阜県海津市海津町西小島地先~福岡地先
工期
令和3年7月6日~令和4年3月18日
工事内容
【本阿弥新田工区】 工事延長 L=280m 河川土工1式、護岸基礎工1式、法覆護岸工(コンクリートブロック工)1式、構造物撤去工1式
【 西小島工区 】 工事延長 L=1118.4m 河川土工1式、法覆護岸工(植生工)、排水構造物工1式(側溝工、ドレーン工)、光ケーブル配管工1式、構造物撤去工1式

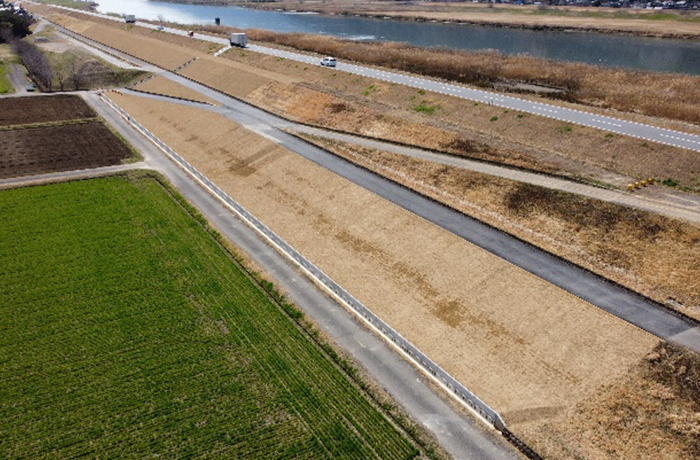

令和4年3月末 本阿弥新田工区

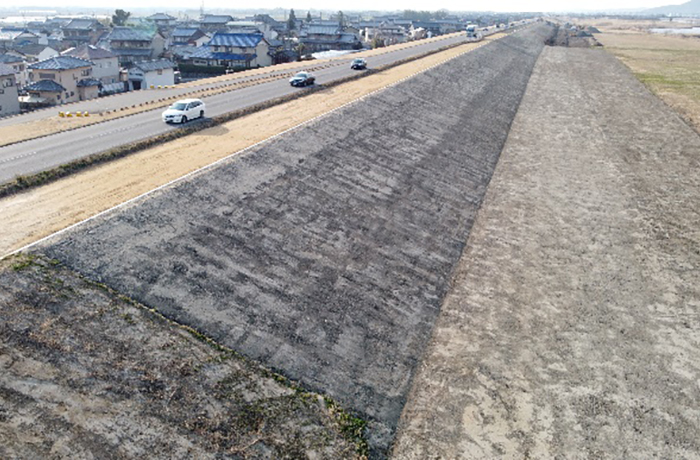

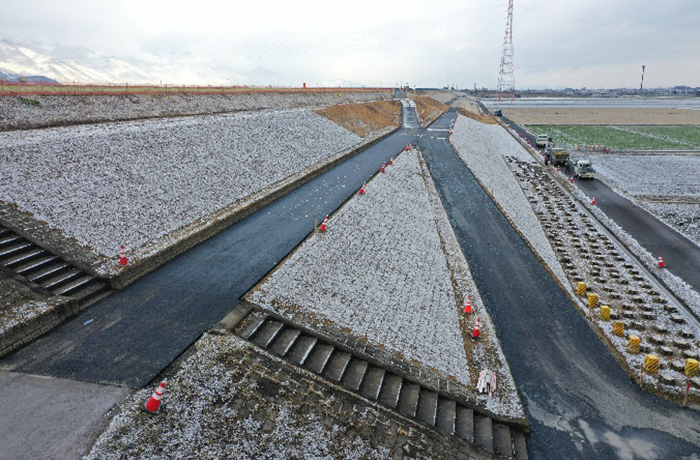

工事完了いたしました。ご協力ありがとうございました。
令和4年3月末 西小島工区(下流側工区)
工事完了いたしました。ご協力ありがとうございました。
令和4年月末 西小島工区(上流側工区)
工事完了いたしました。ご協力ありがとうございました。
令和4年3月末 福江工区
工事完了いたしました。ご協力ありがとうございました。

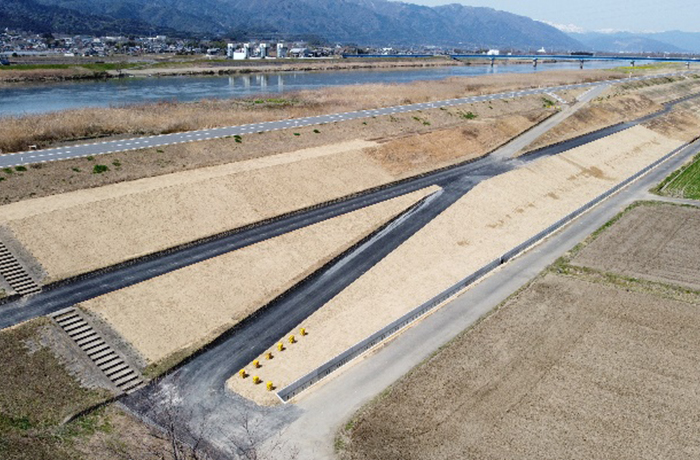

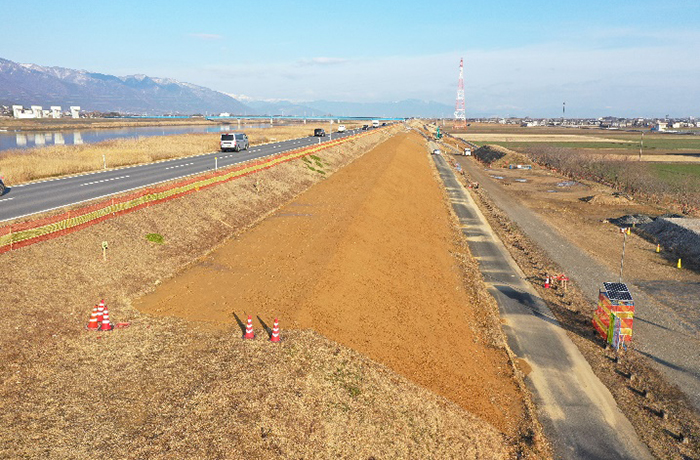

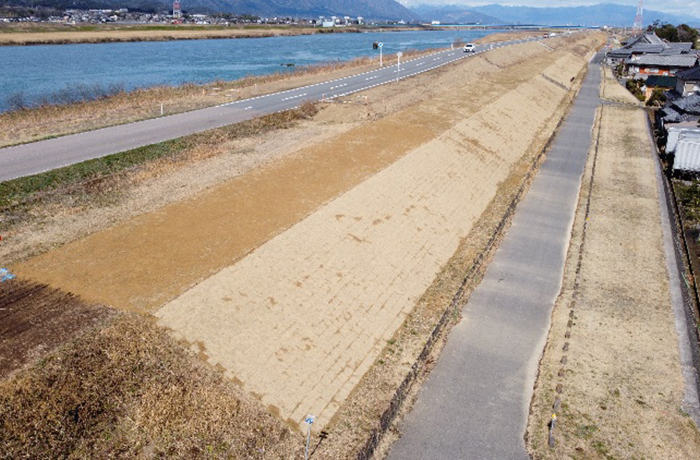

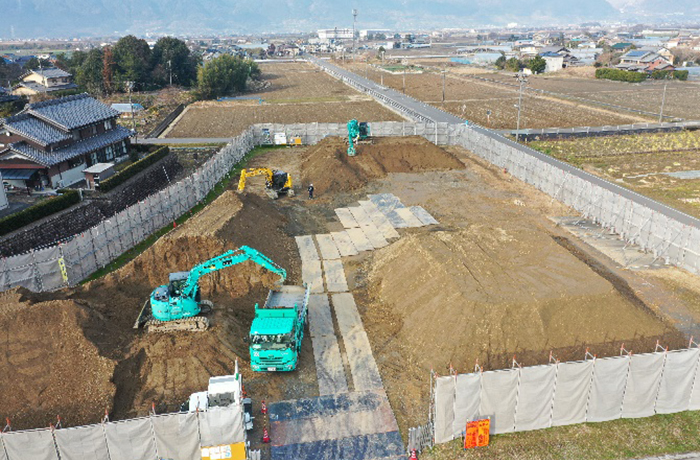

令和4年2月末 本阿弥新田工区

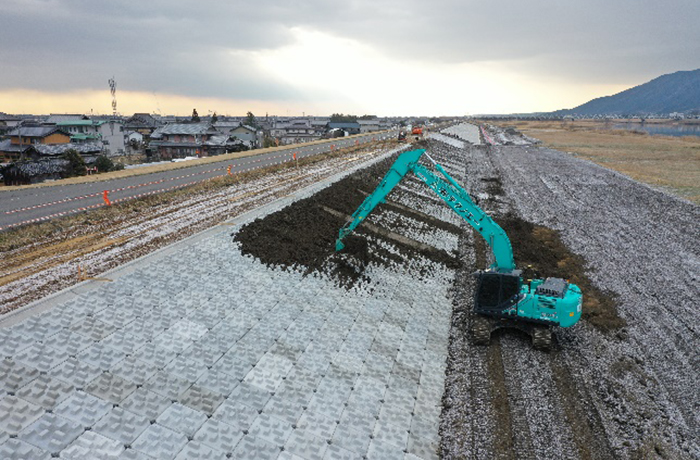

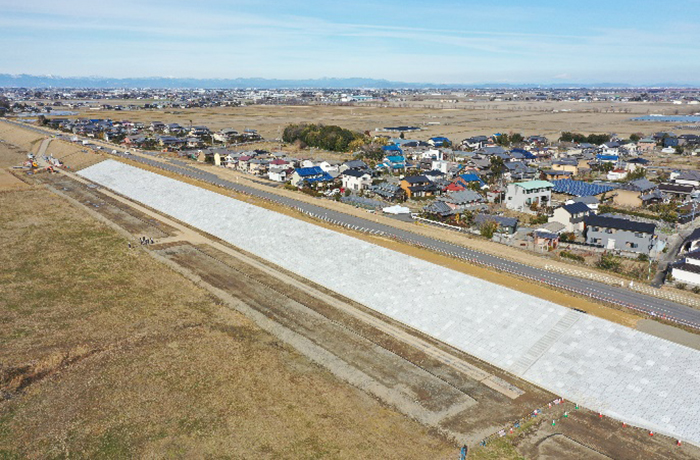

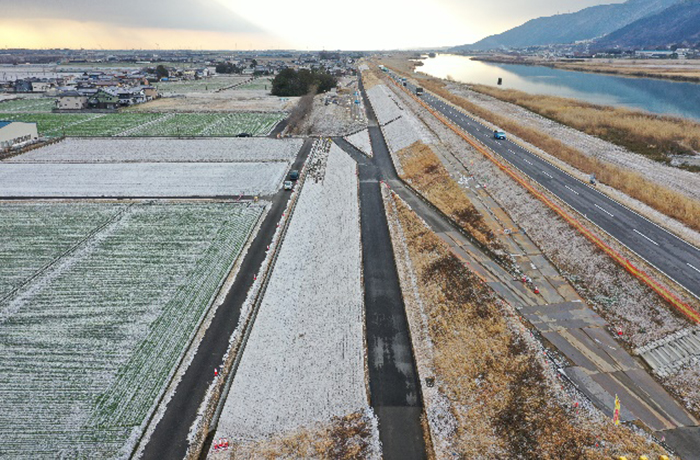

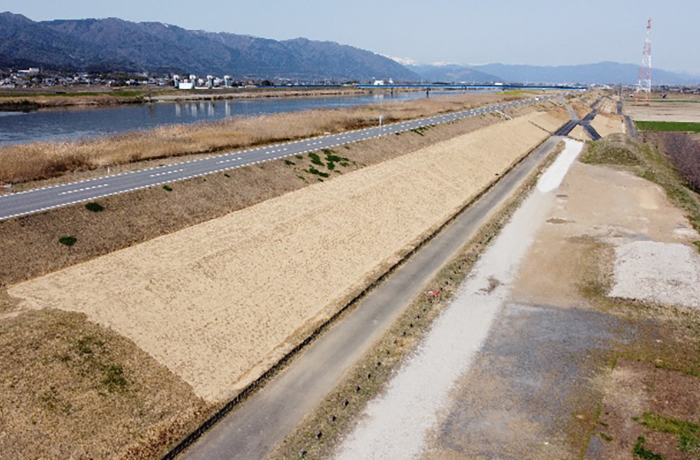

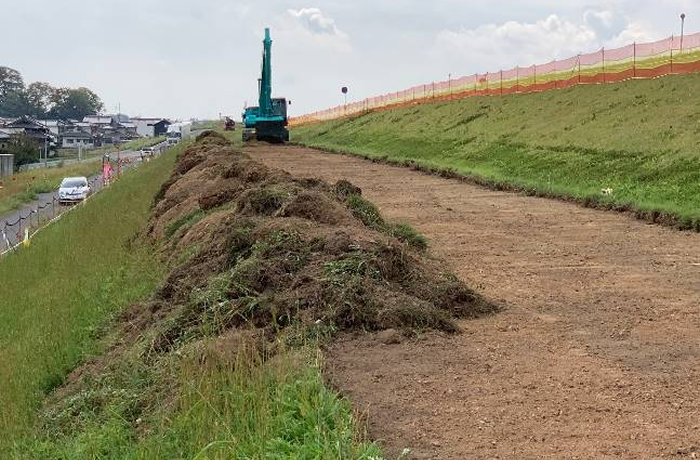

ブロック張完了 覆土施工状況。

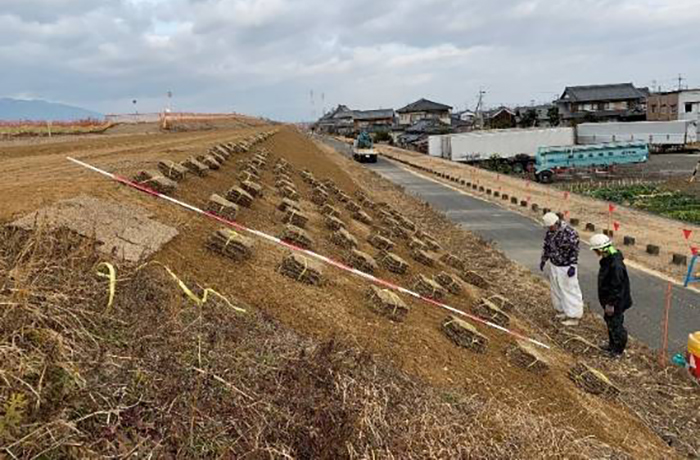

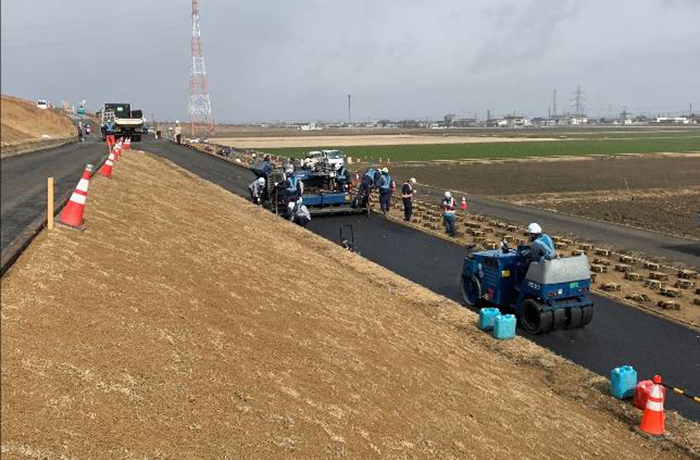

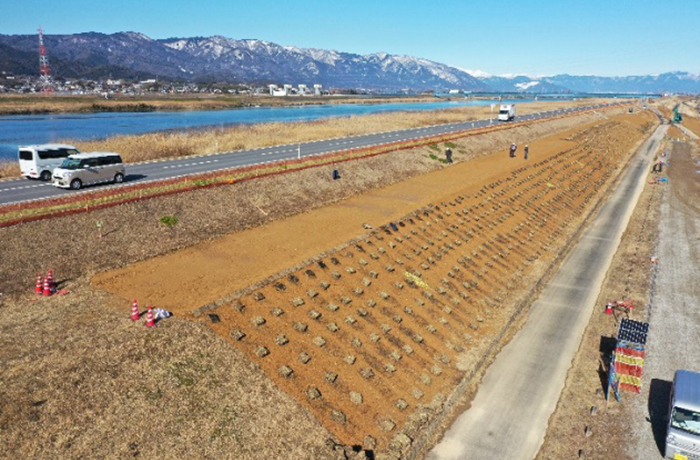

令和4年2月末 西小島工区(上流側工区)

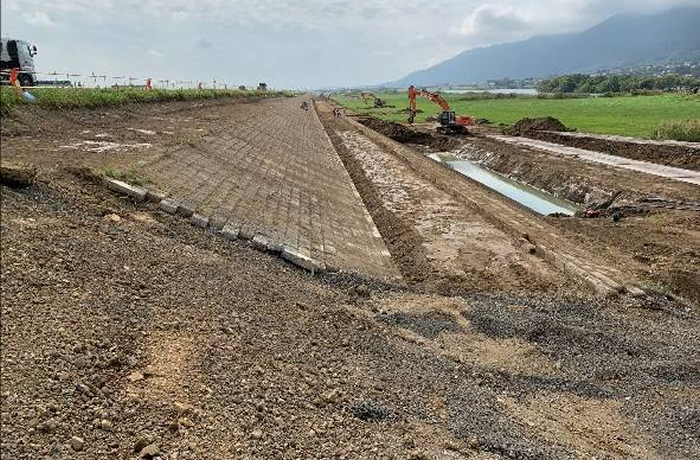

西小島工区の法面整形が完了、張芝工を施工中。既設坂路の舗装工施工状況

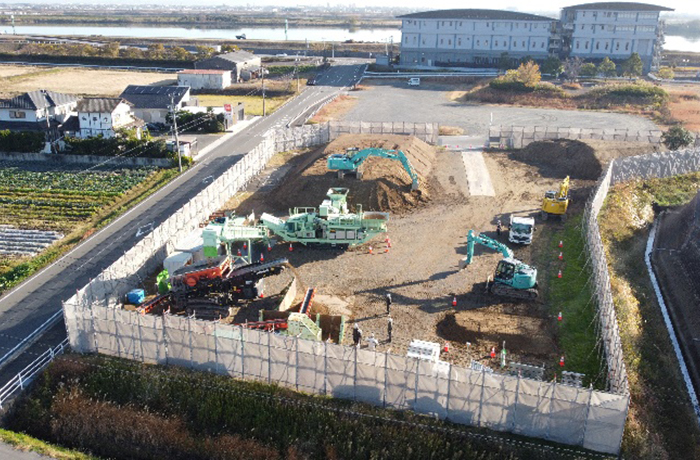

令和4年2月末 福江工区

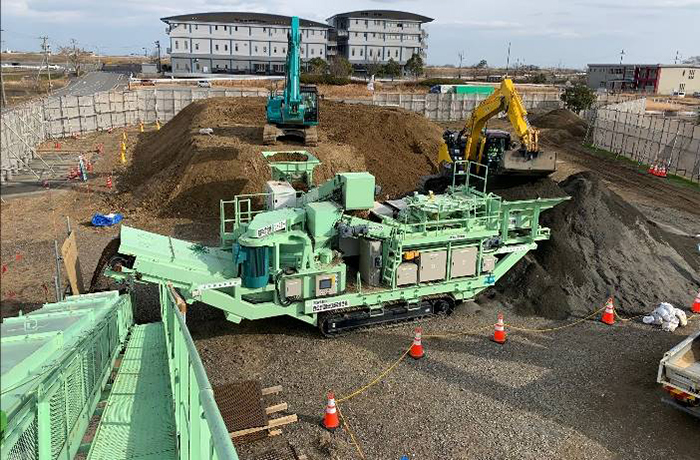

建設発生土の土質改良工 発生土から草、草根を分別 分別作業完了
改良土を場内移動。整形作業を実施中。

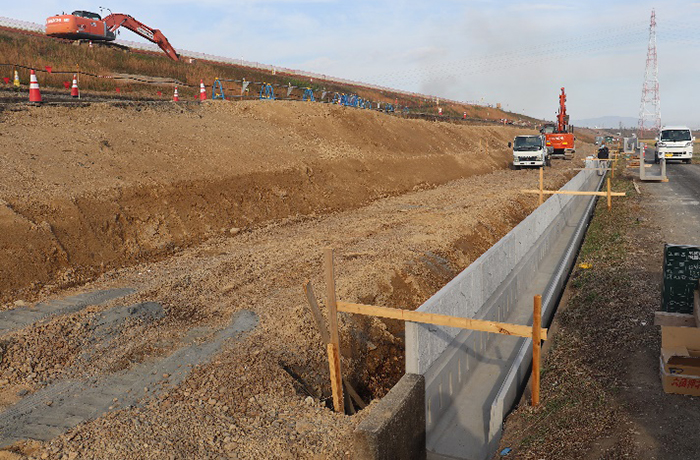

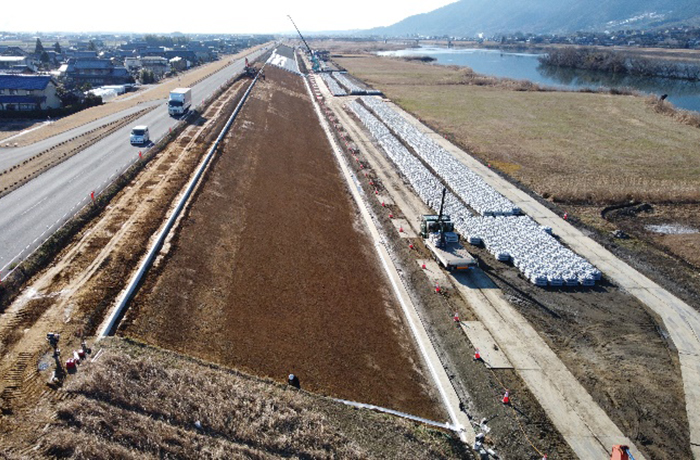

令和4年1月末 本阿弥新田工区

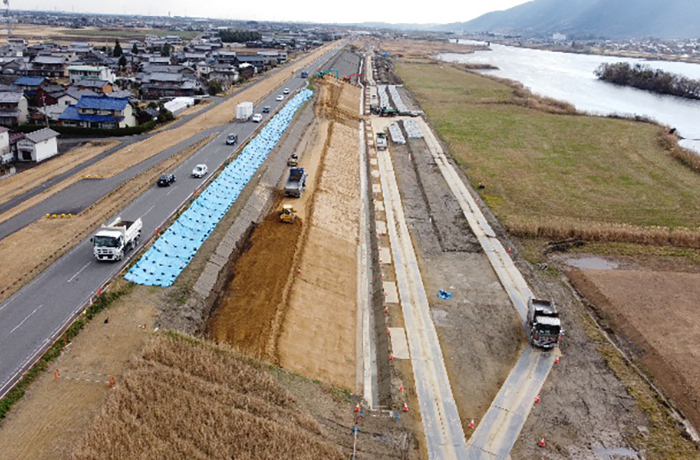

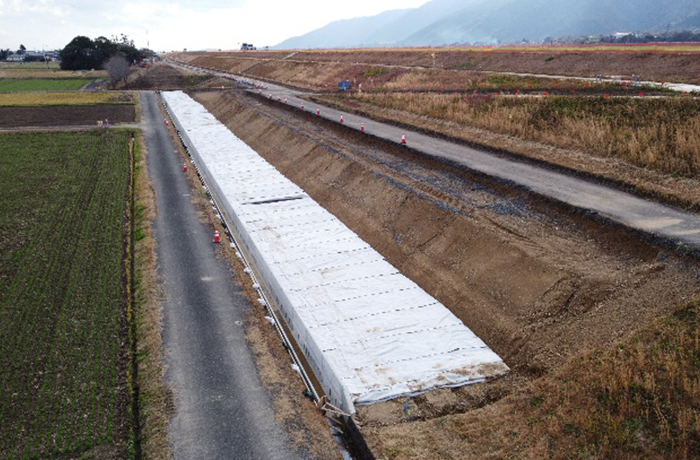

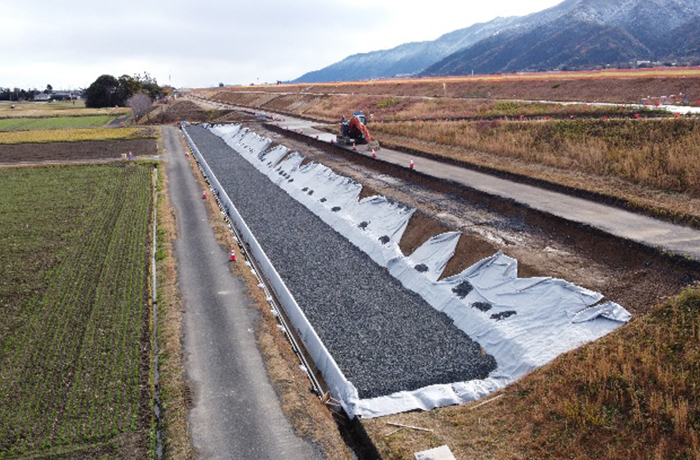

盛土工・縦帯工・法面整形工が完了。遮水シート張→ブロック張 施工状況。
令和4年1月末 西小島工区(下流側工区・上流側工区)

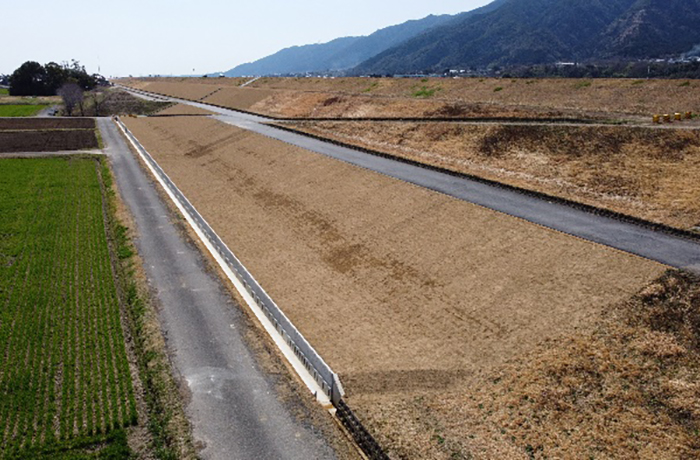

盛土工・法面整形工が完了。
令和4年1月末 福江工区
建設発生土の土質改良工 発生土から草、草根を分別

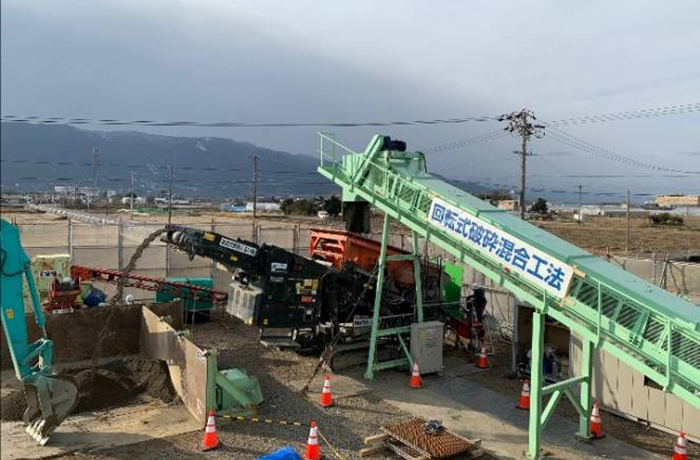

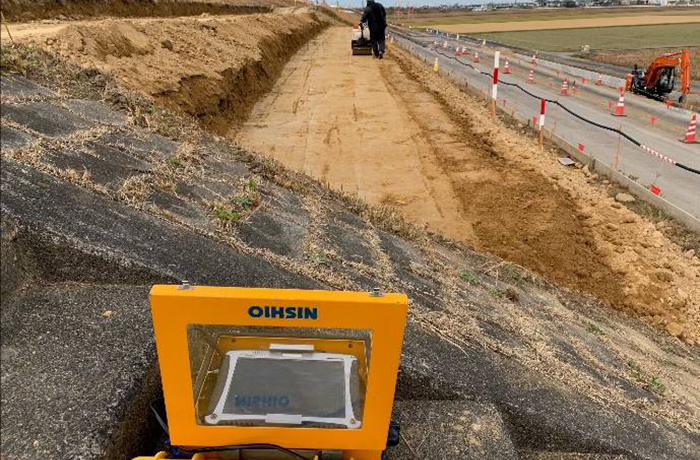

混合改良の連続試験運転実施状況

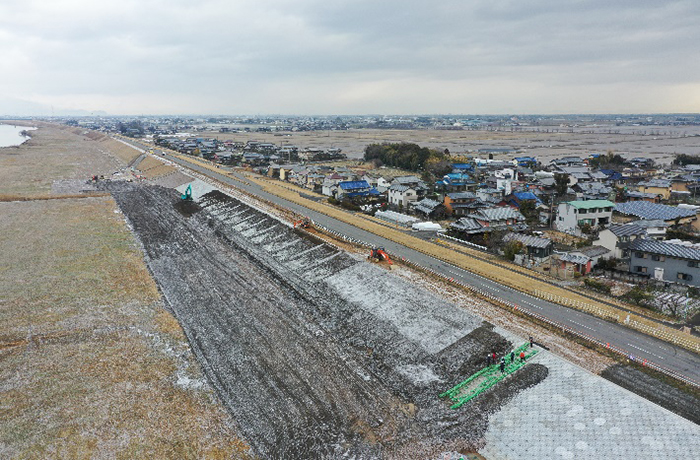

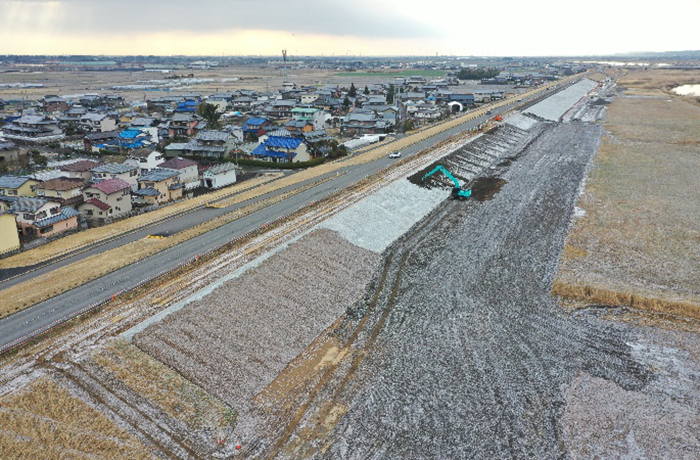

令和3年12月末 本阿弥新田工区

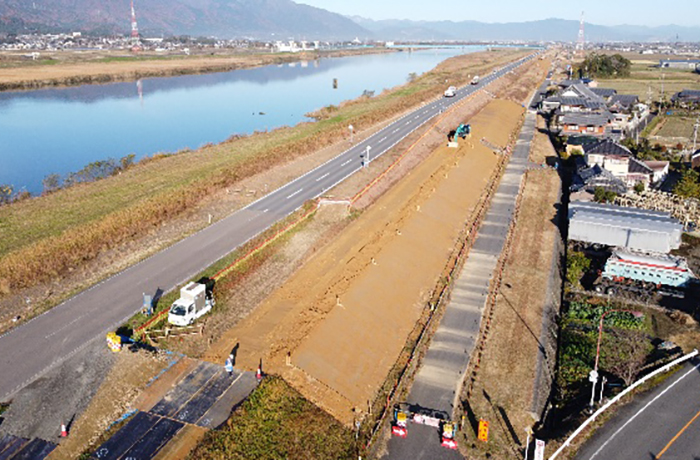

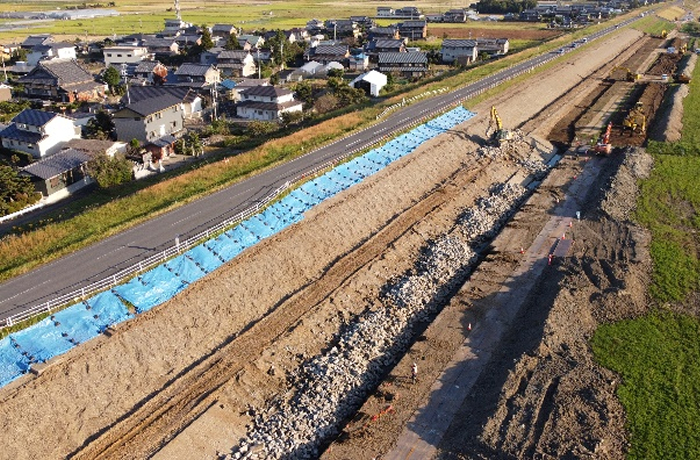

基礎工が完了。盛土工施工状況

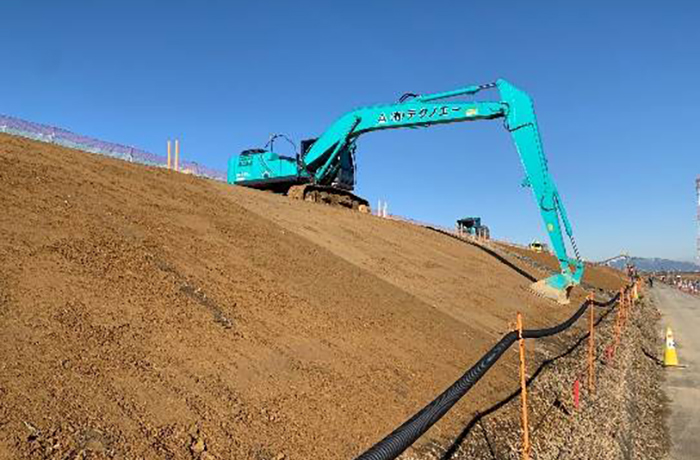

令和3年12月末 西小島工区(上流側工区)
盛土施工状況(ICT施工) 排水構造物完了。ドレーン工施工中・完了
令和3年12月末 西小島工区(下流側工区)

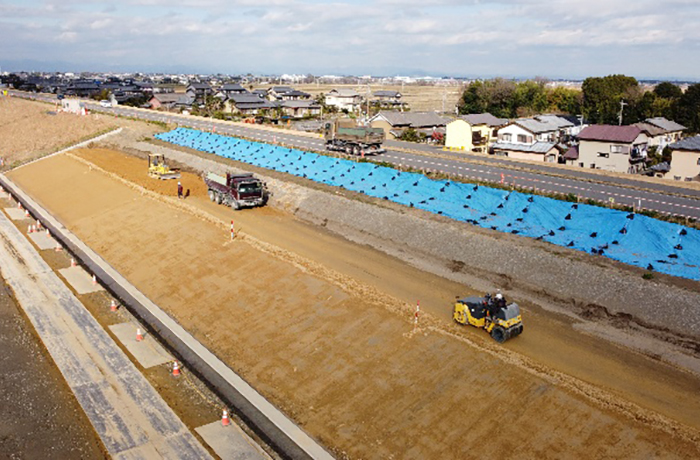

盛土施工状況。盛土完了、法面整形完了
令和3年12月末 福江工区

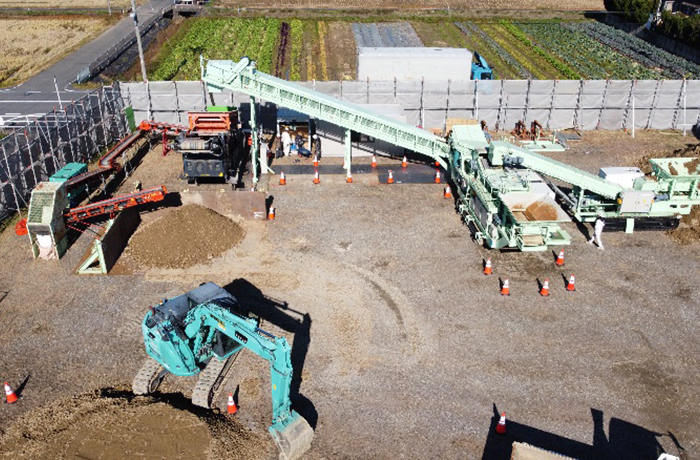

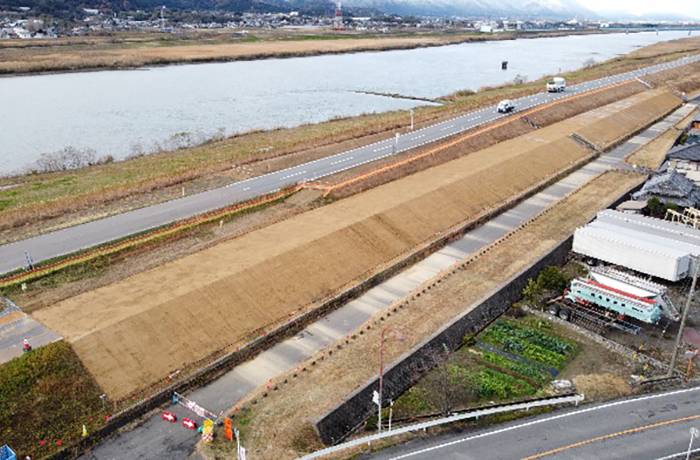

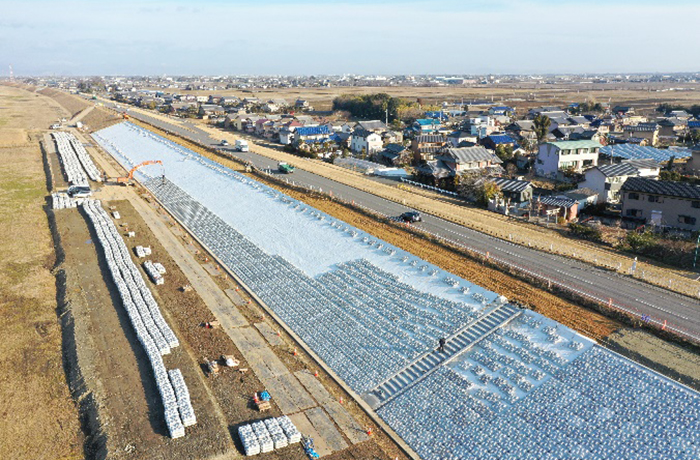

建設発生土の土質改良工 発生土から草、草根を分別 試験施工が完了。1月より混合改良の連続試験運転を実施

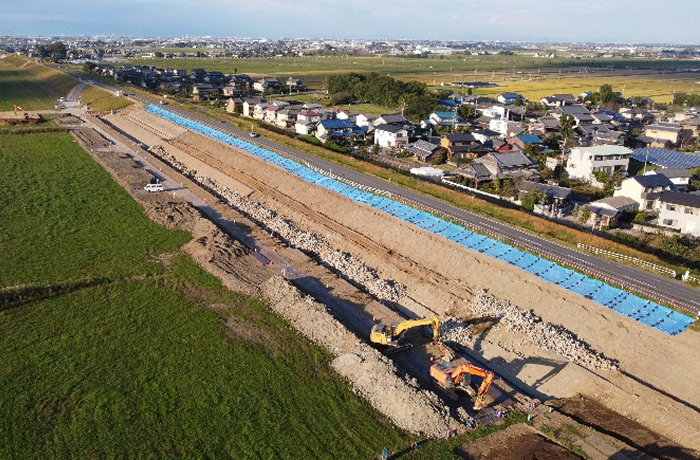

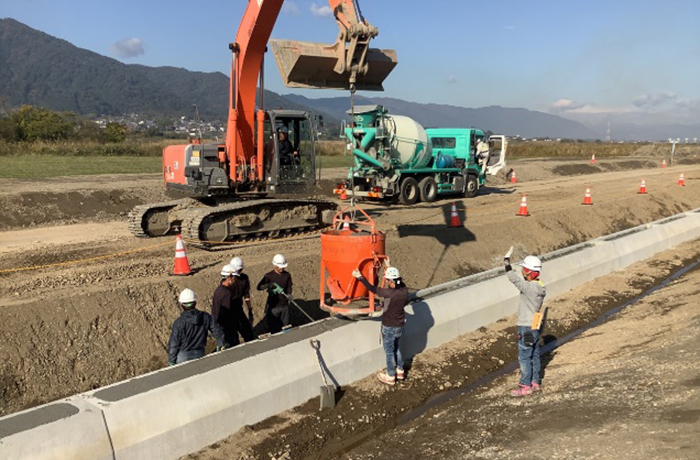

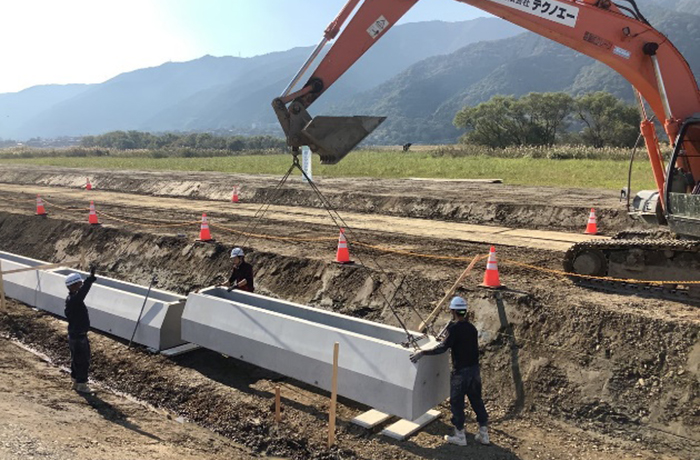

令和3年11月末 本阿弥新田工区 基礎工B 据付 → コンクリート打設 → 完成
令和3年11月末

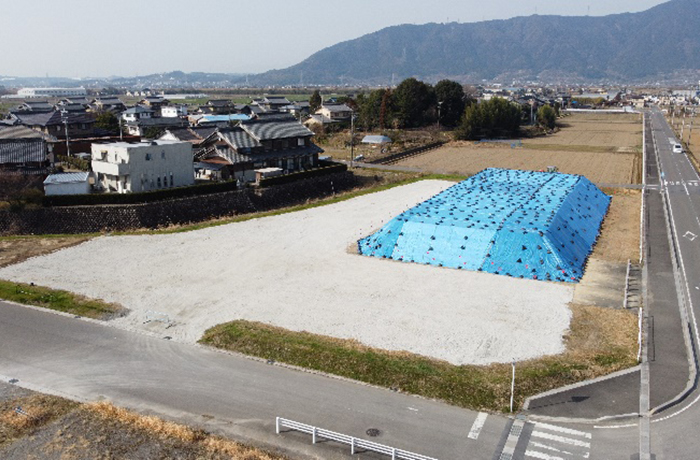

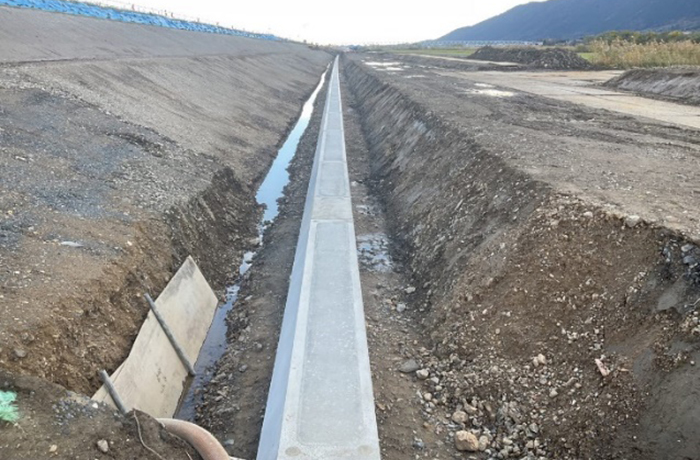

西小島工区 排水構造物工 側溝の設置状況 (上流側工区)
西小島工区 被覆土盛土 敷き均し転圧状況 (下流側工区)

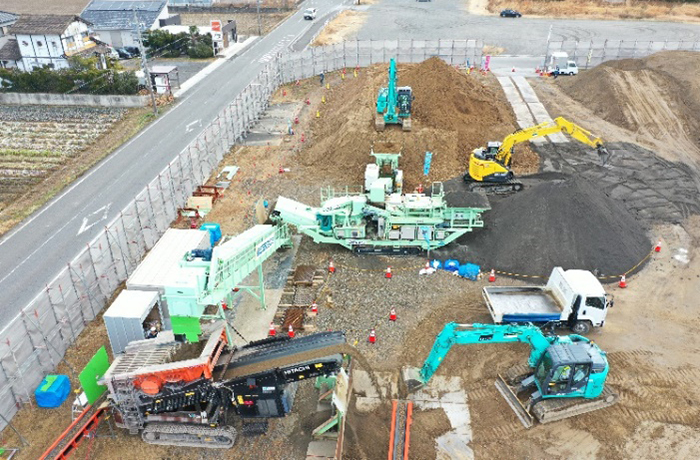

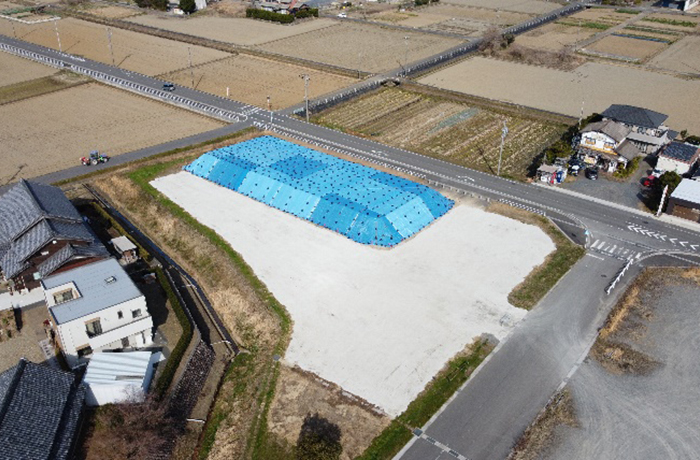

令和3年11月末 福江工区 発生土の混合改良ヤードと仮置状況、12月から混合改良工を実施します。

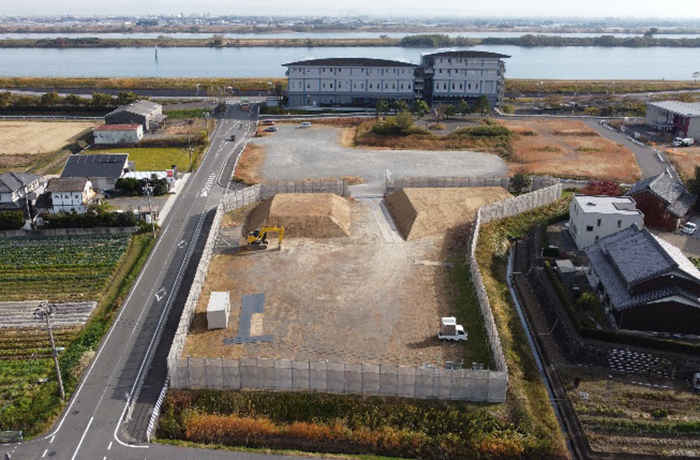

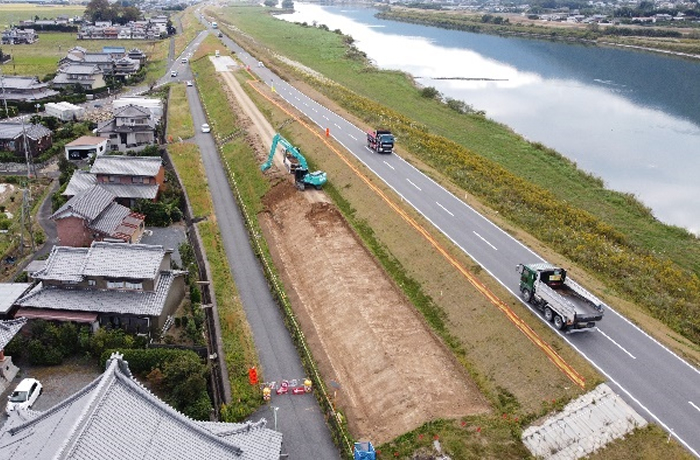

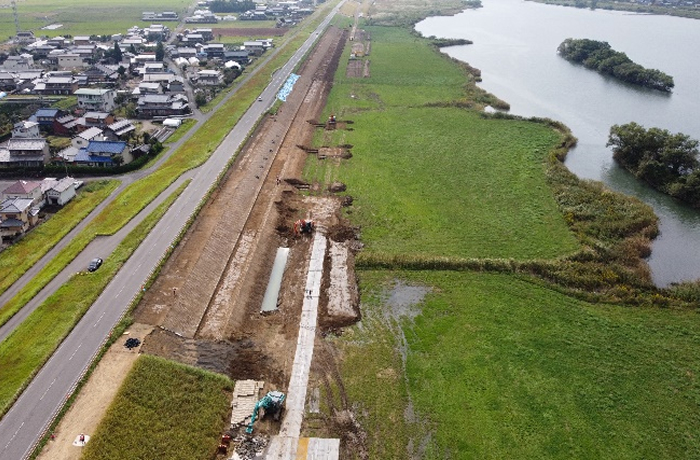

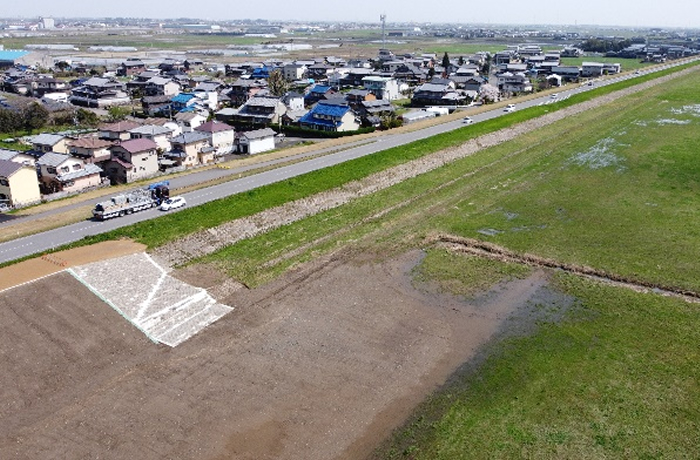

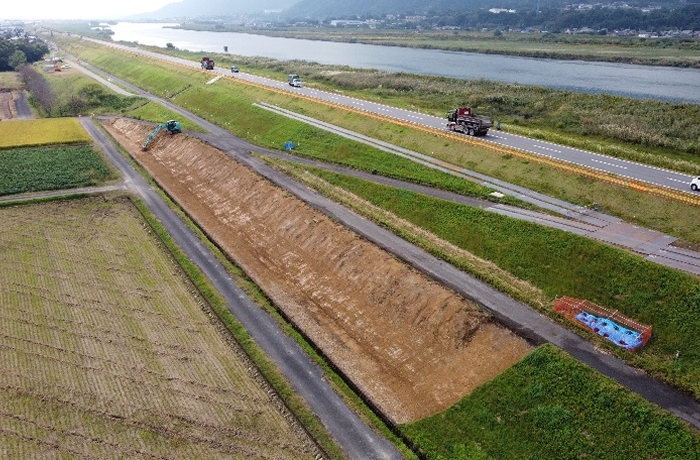

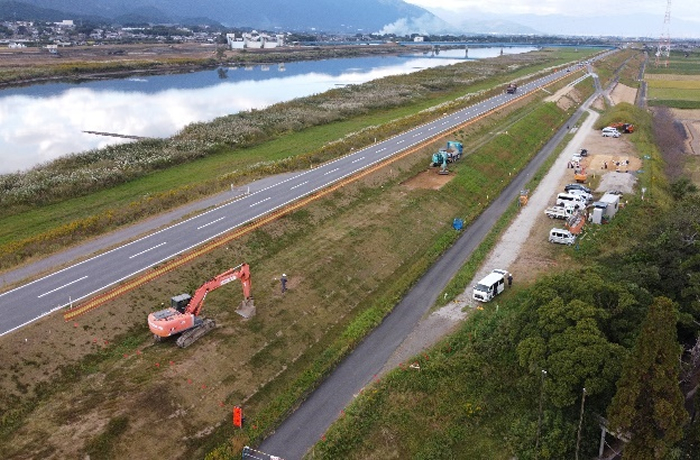

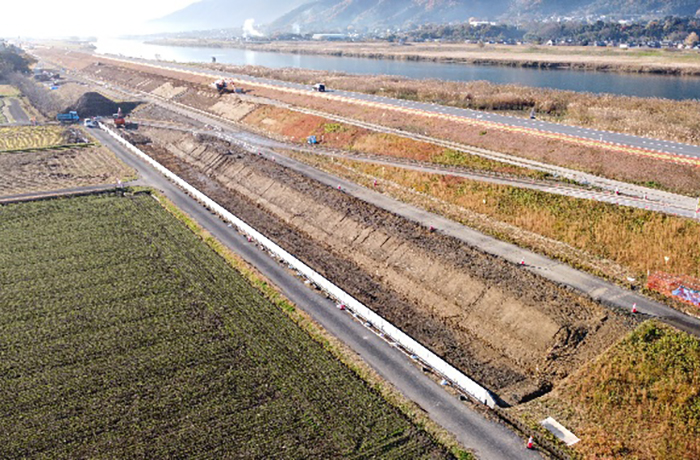

令和3年10月末 本阿弥新田工区 表土掘削状況と既設構造物撤去作業中

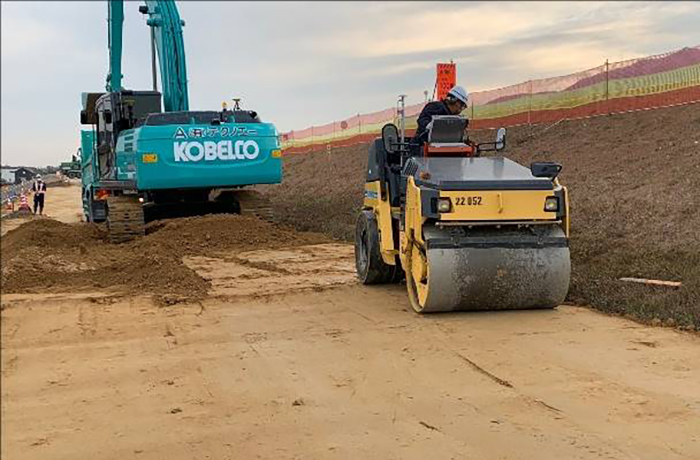

令和3年10月末 西小島工区 表土掘削状況
令和3年9月末

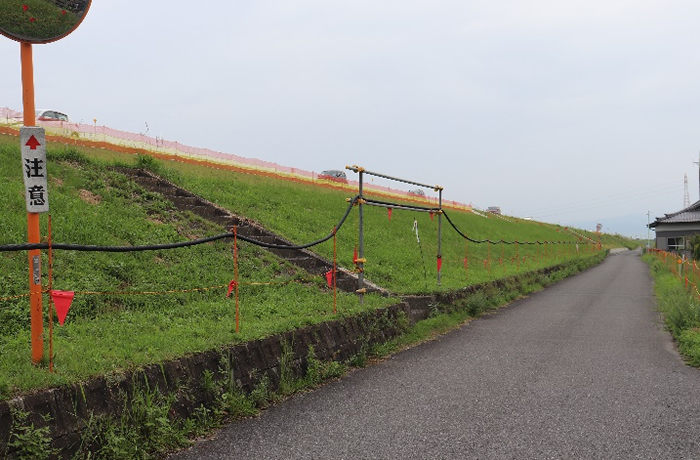

本阿弥新田工区 安全施設設置
令和3年9月末
西小島工区 安全施設設置

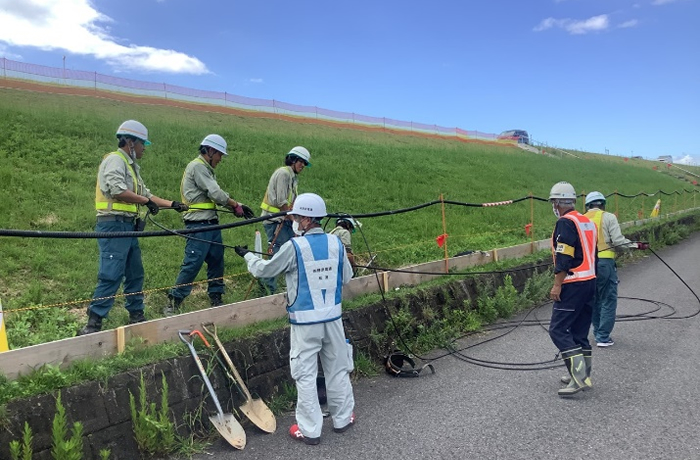

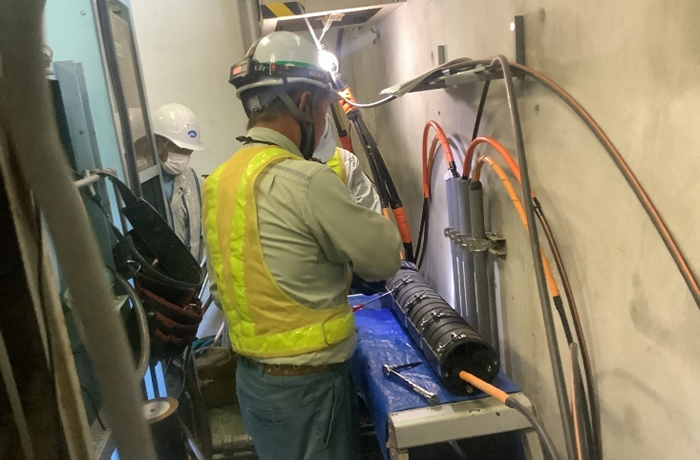

令和3年9月末 西小島工区 川裏小段に埋設された光ケーブルを移設します。仮配管完了。
令和3年9月末 光ケーブルの切替え作業完了
令和3年9月末 現場に設置するプランターの花苗の植付作業を実施。

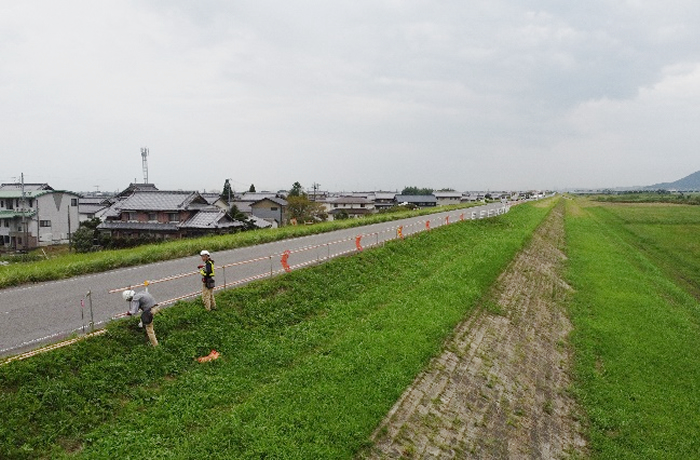

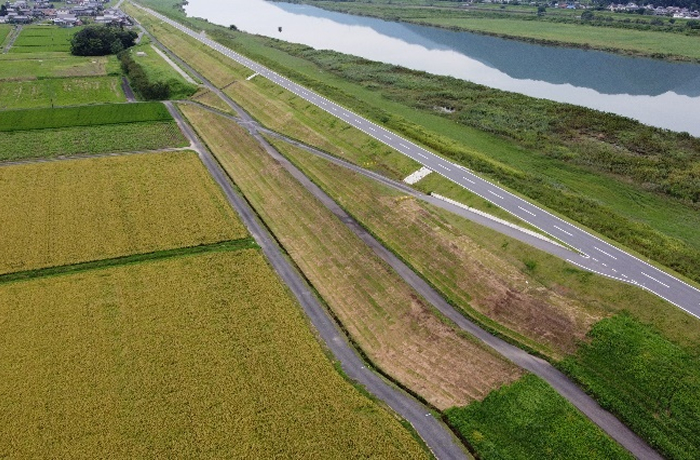

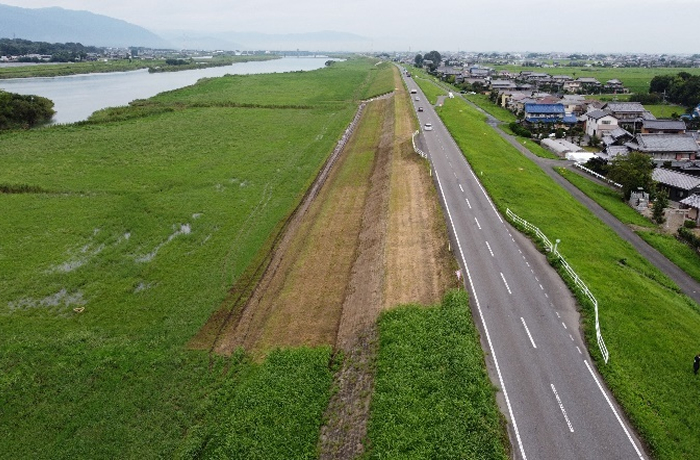

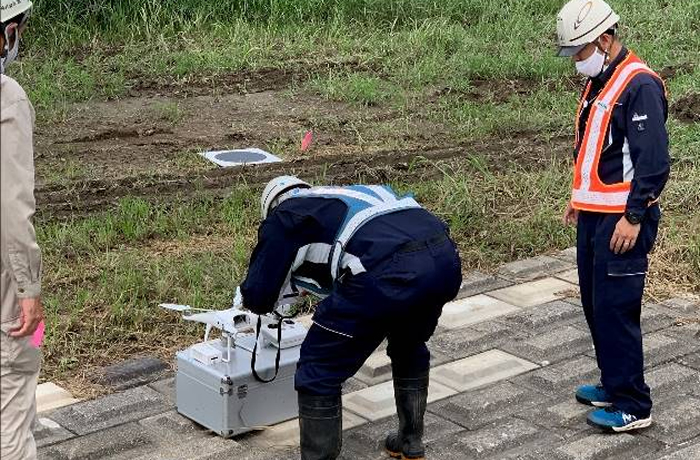

令和3年8月末 UAVを使用した起工測量を実施

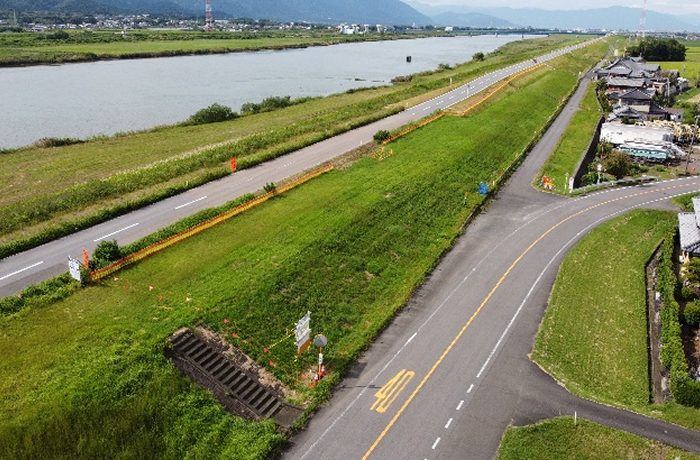

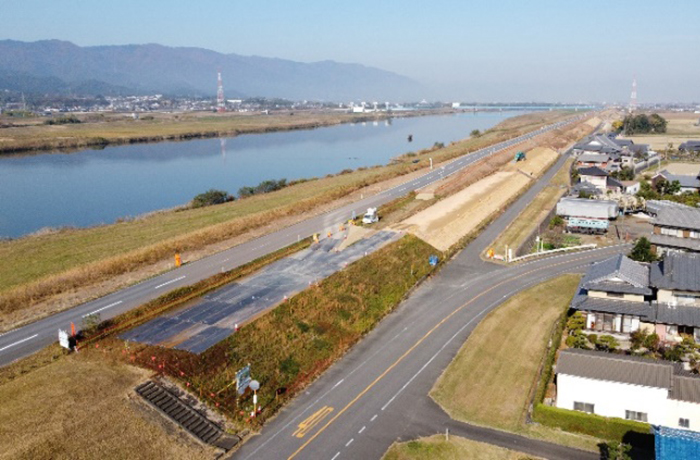

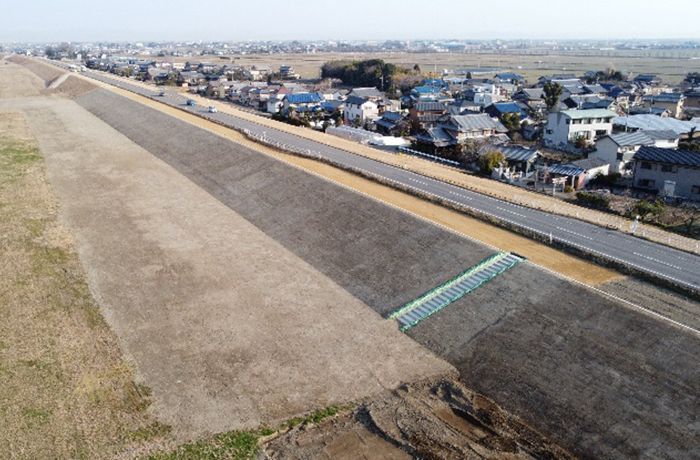

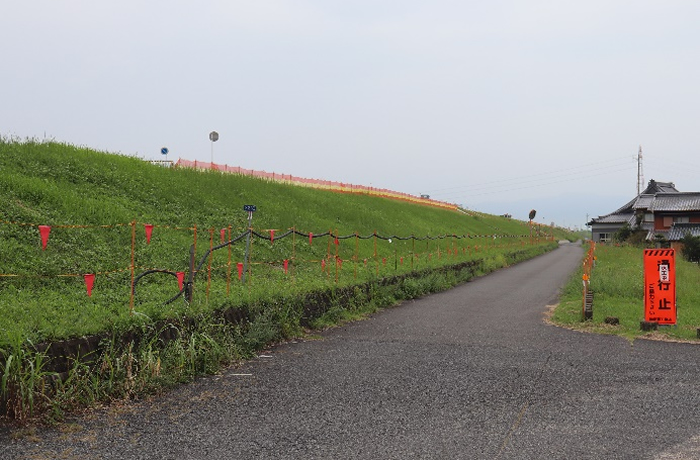

令和3年8月末 本阿弥新田工区 着手前
令和3年8月末 西小島工区 着手前
西小島工区
本阿弥新田工区
令和3年7月末 準備中
